1月 |
|
         |
2月 |
|
         |
3月 |

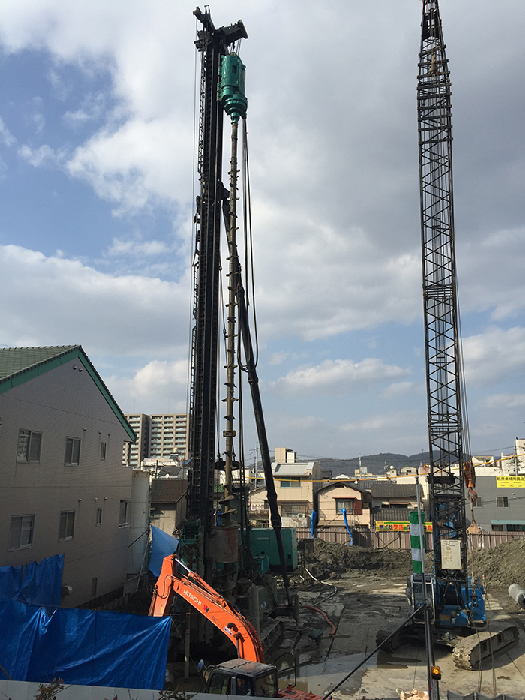

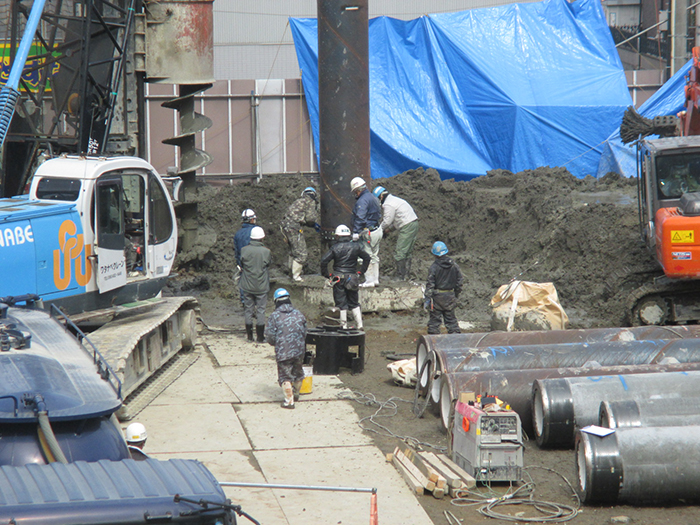

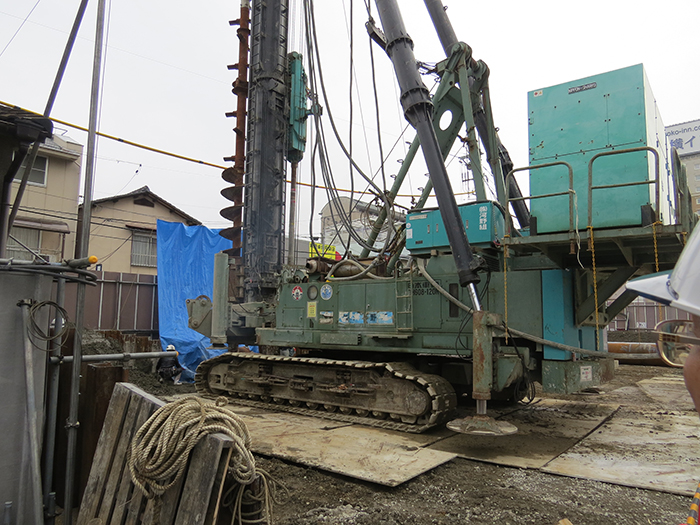

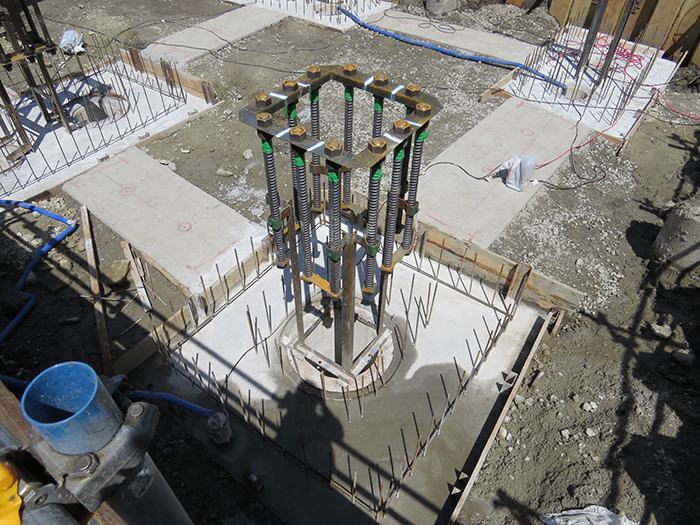

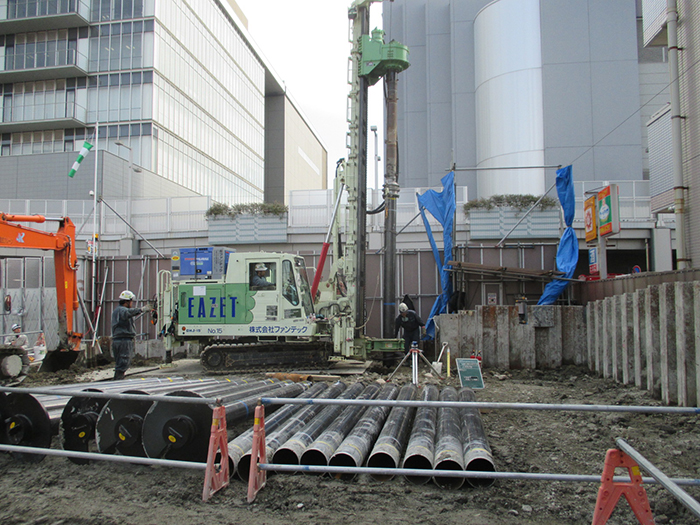

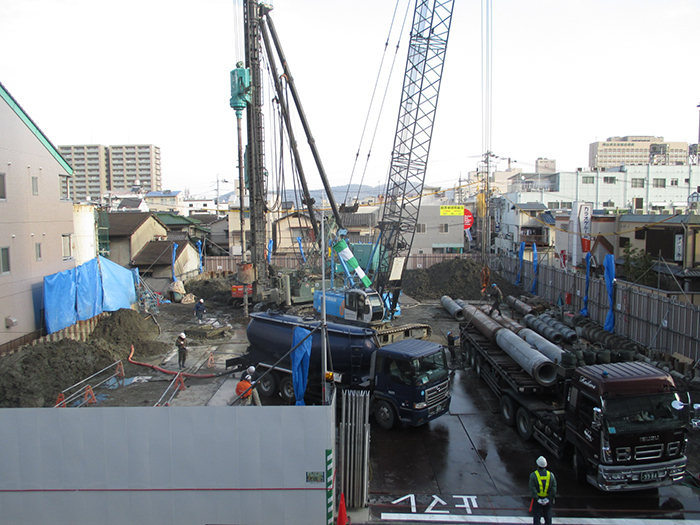

- タワークレーン基礎杭打設
- 歩道橋杭打設

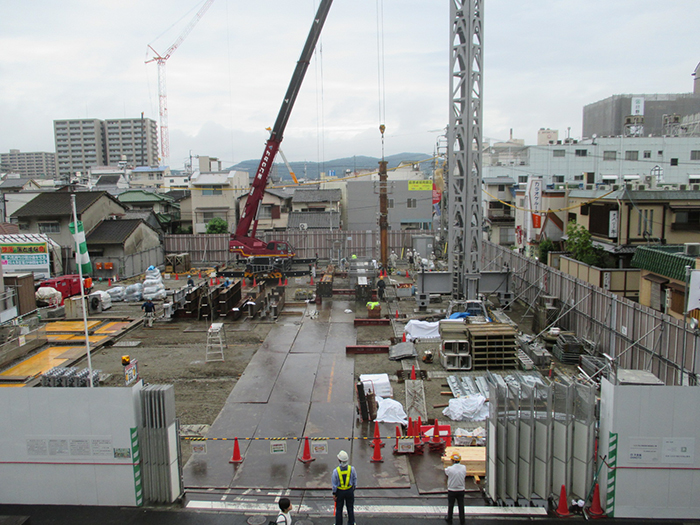

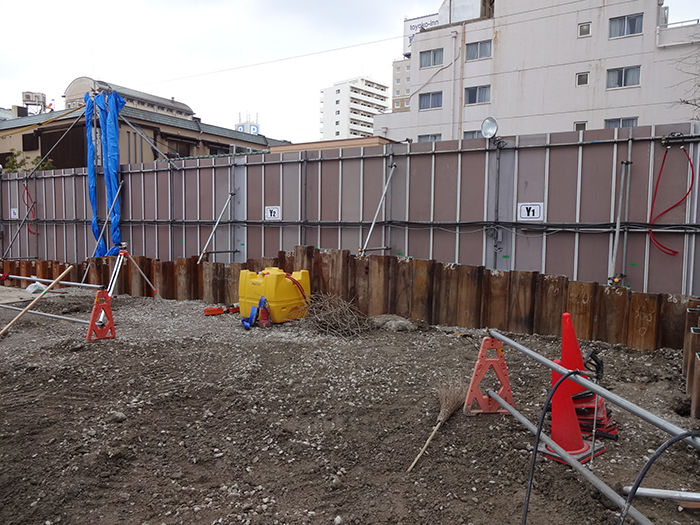

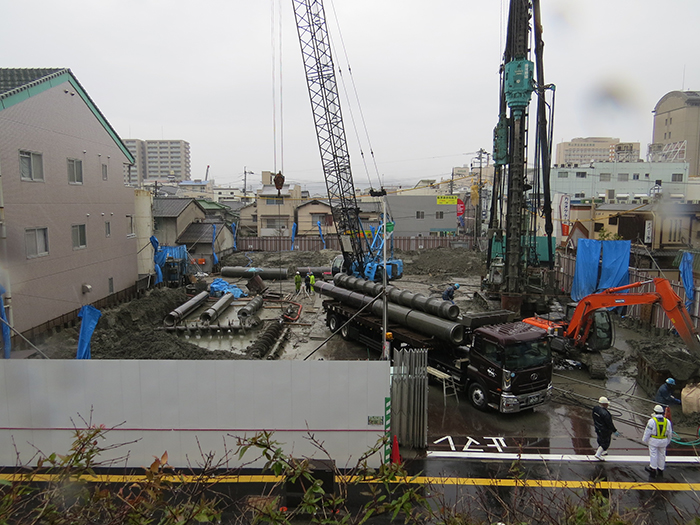

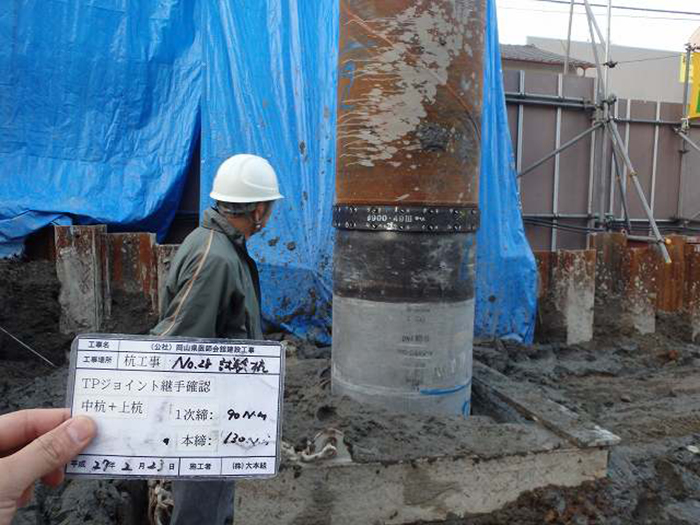

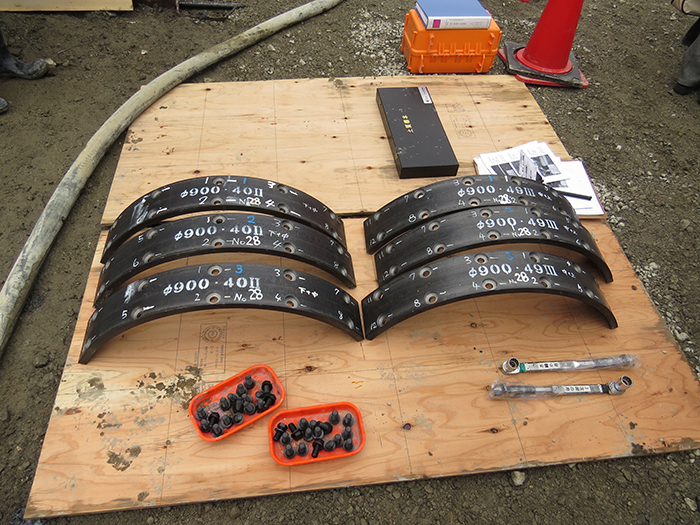

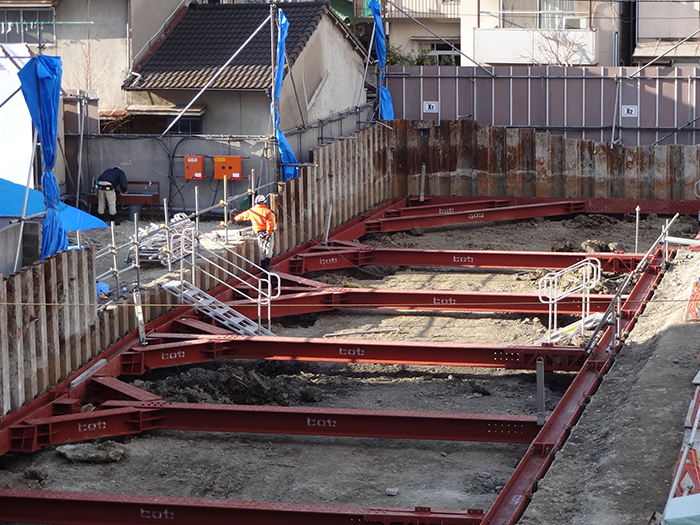

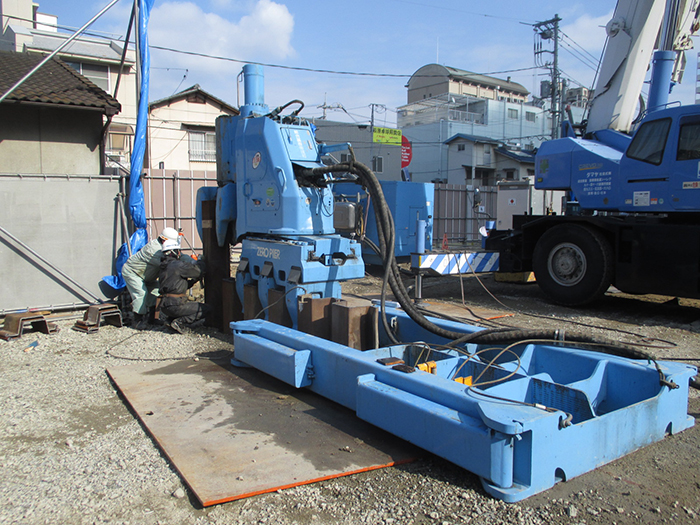

- 山留親杭打設

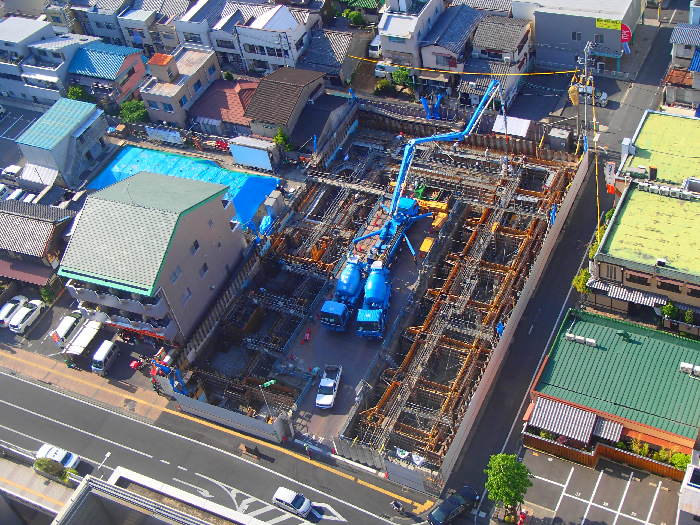

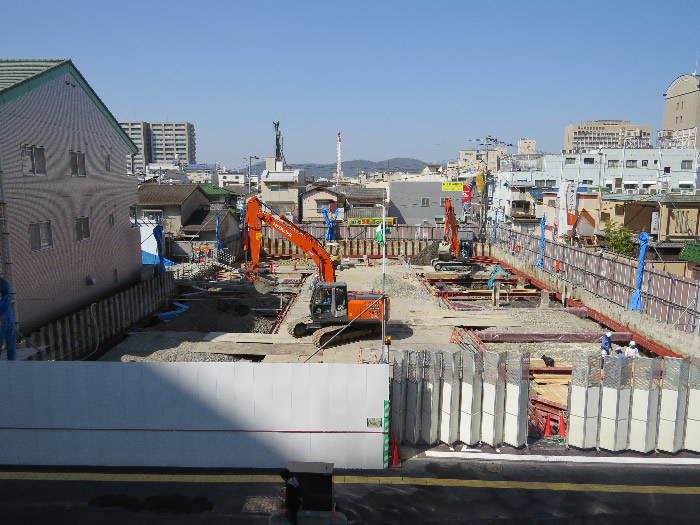

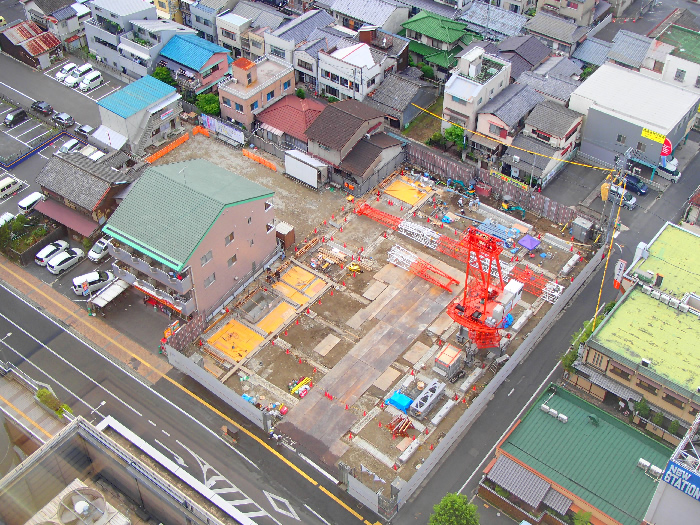

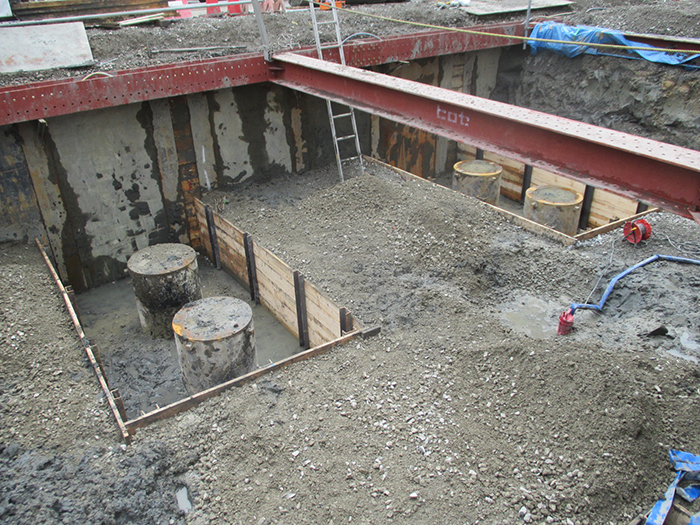

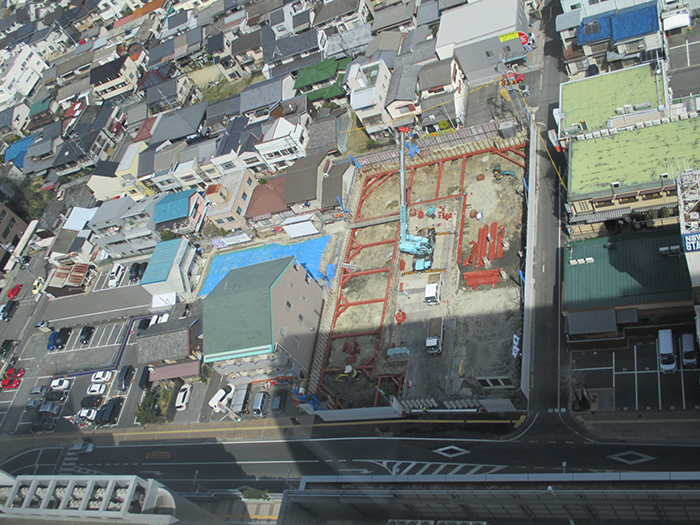

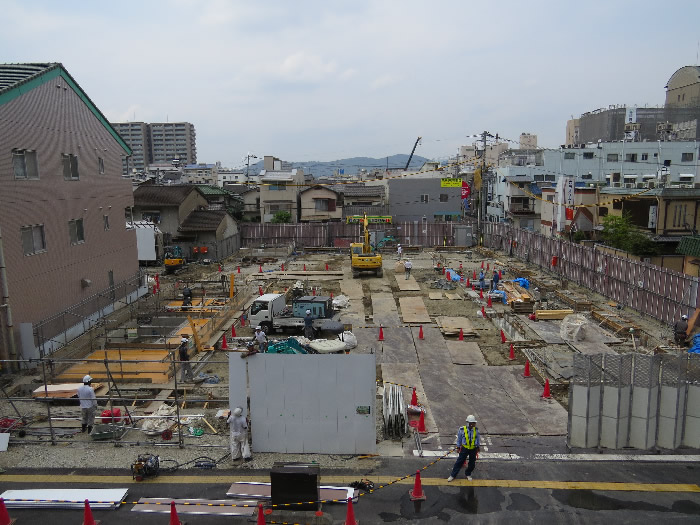

- 一次掘削
- 山留切梁架設
- 外壁モックアップ作成
|
         |
4月 |

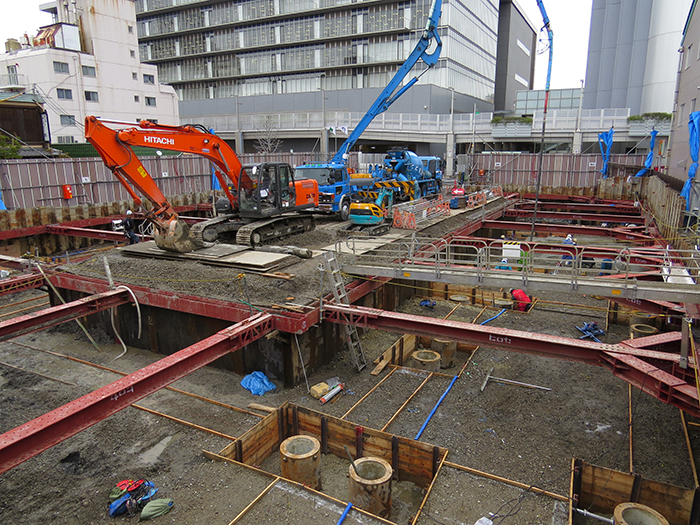

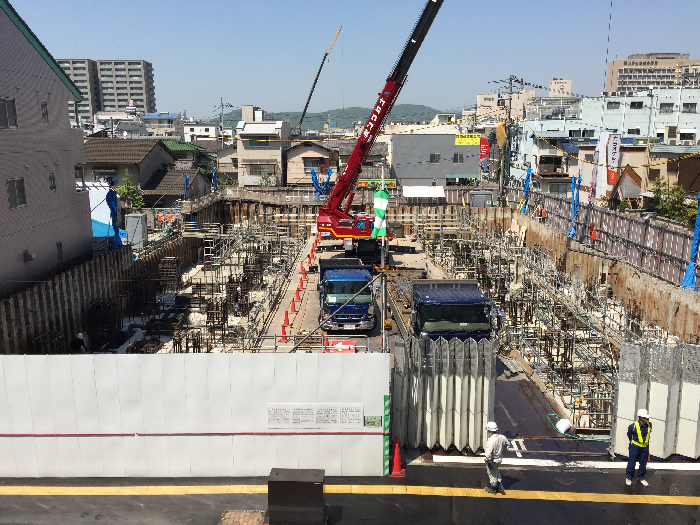

- 二次掘削

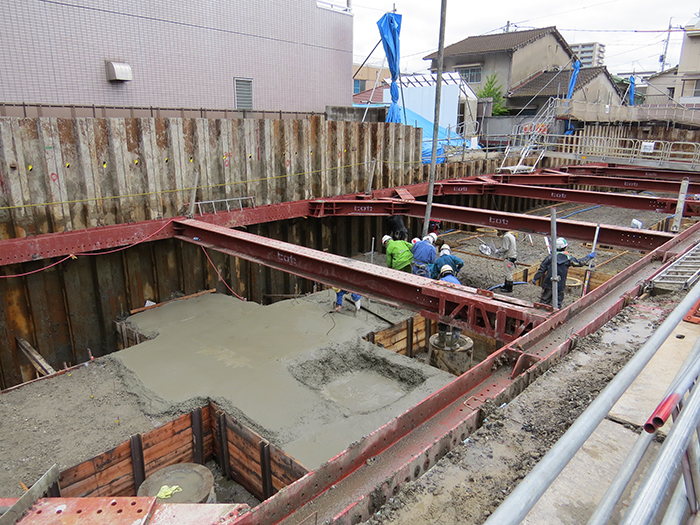

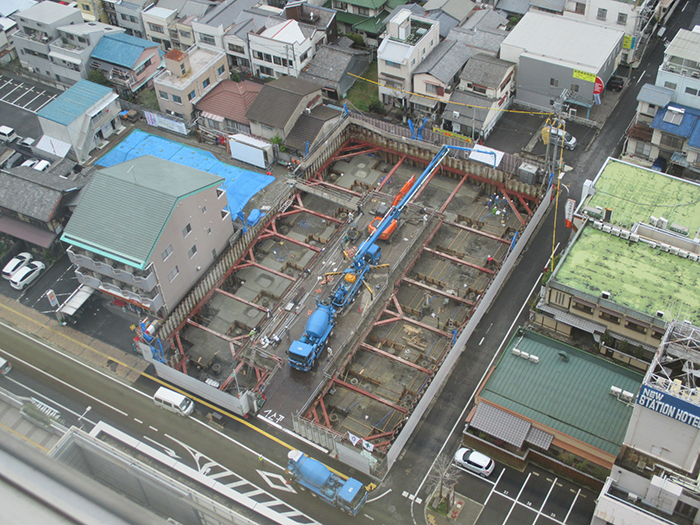

- 捨CON打設

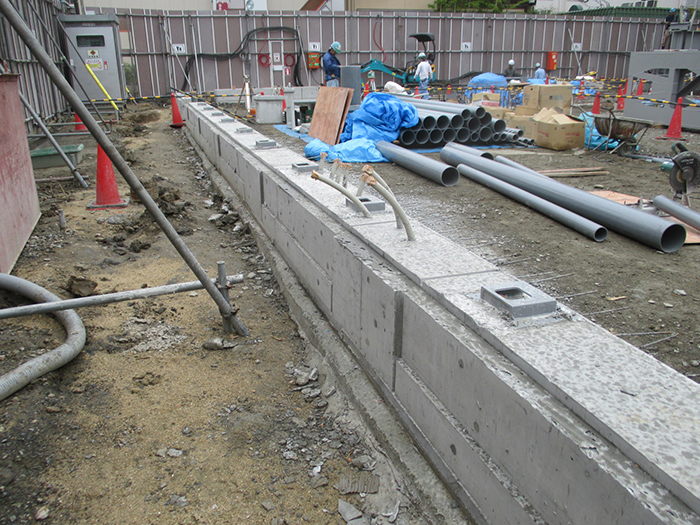

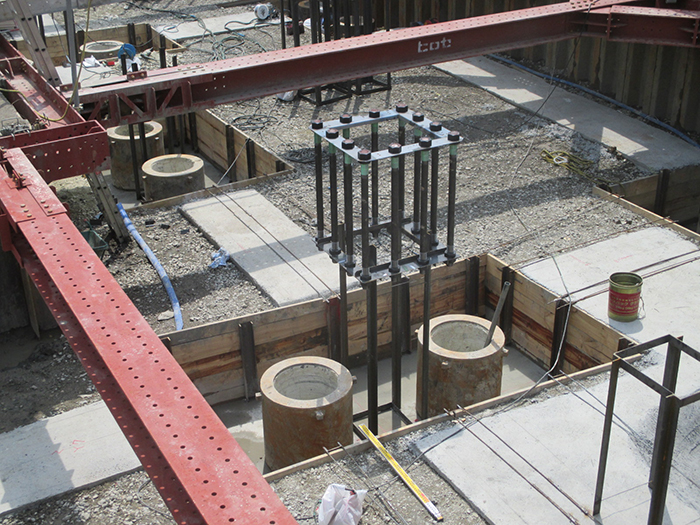

- 基礎増打部躯体工事
- 基礎増打部CON打設
- 山留切梁解体
|
         |
5月 |

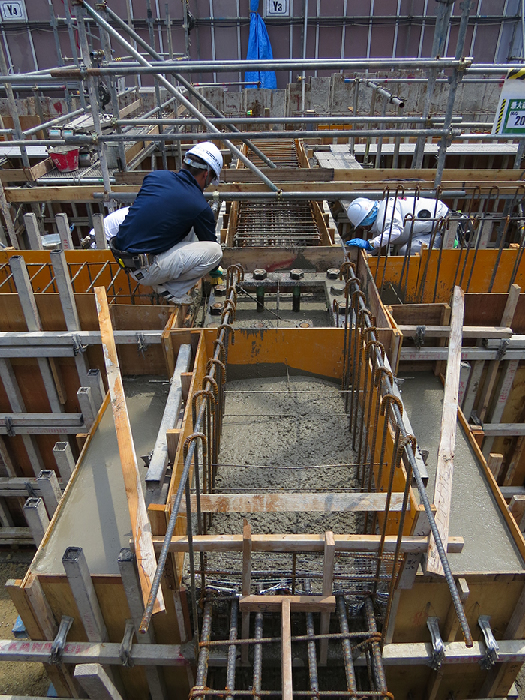

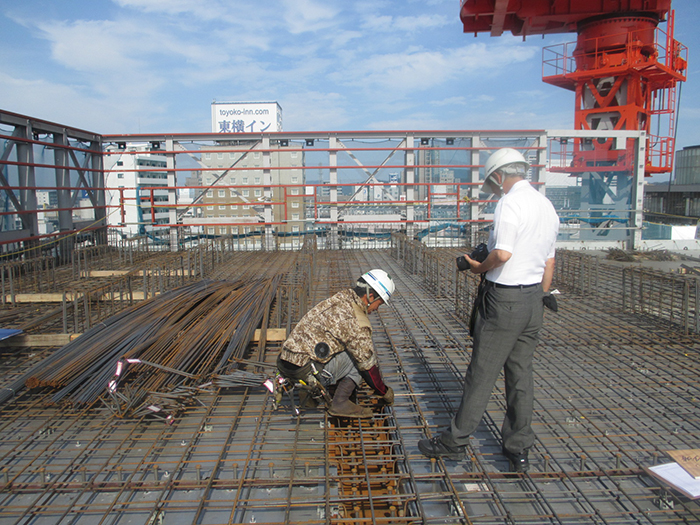

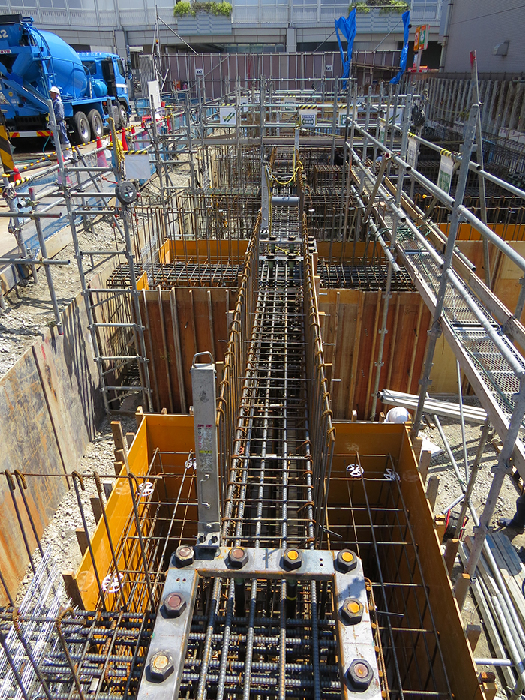

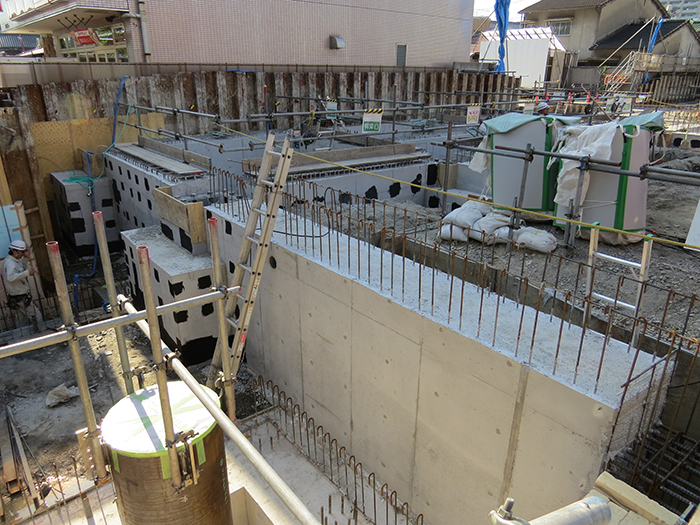

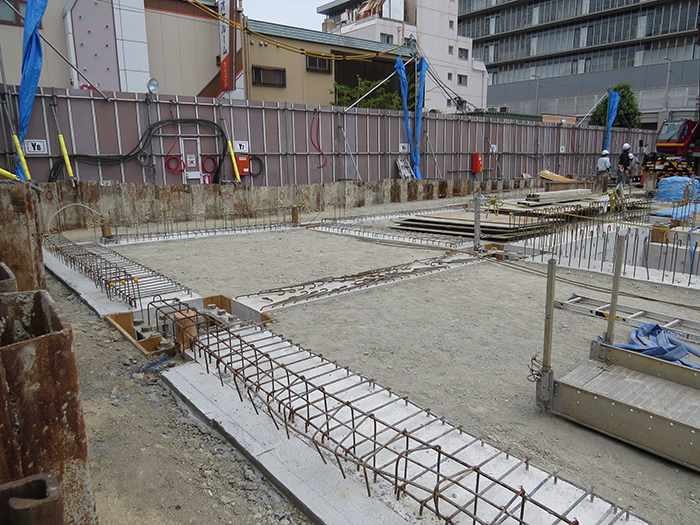

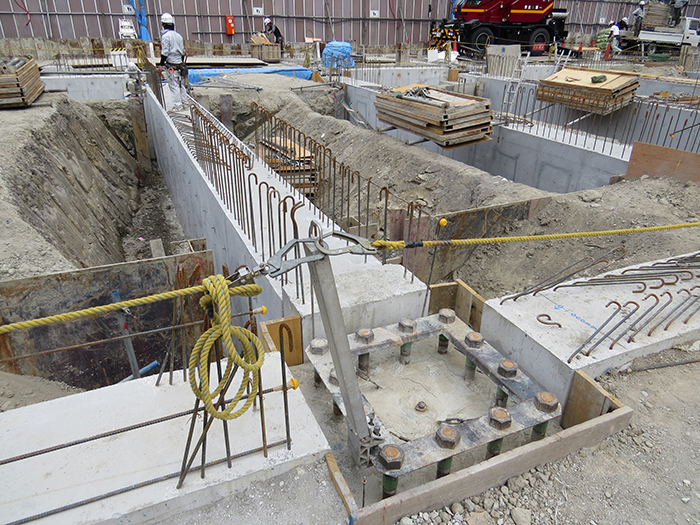

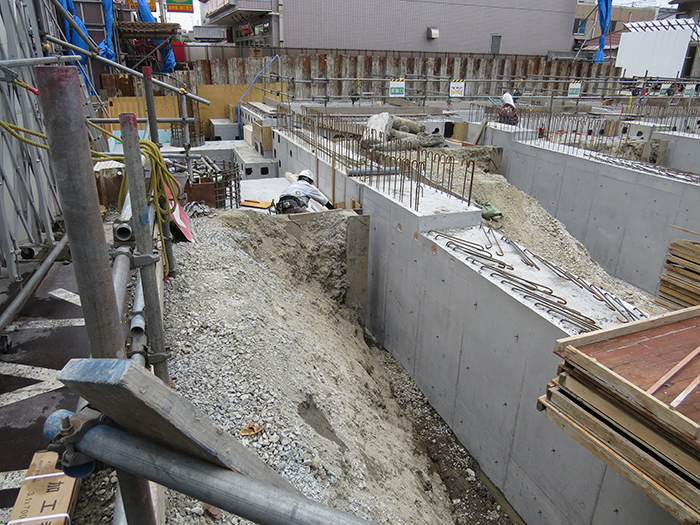

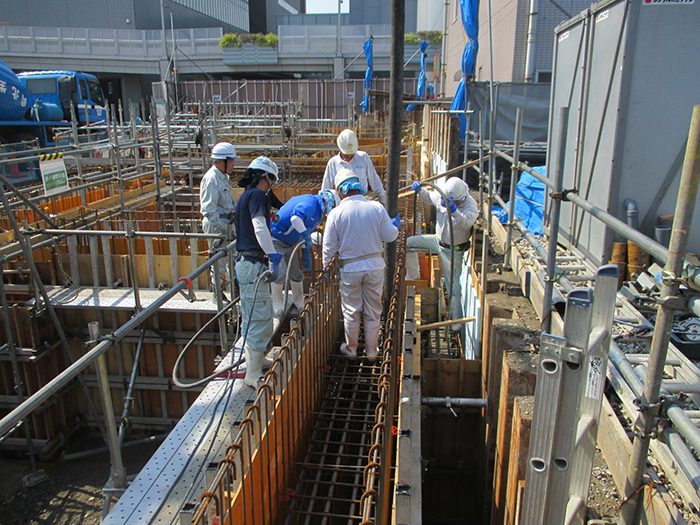

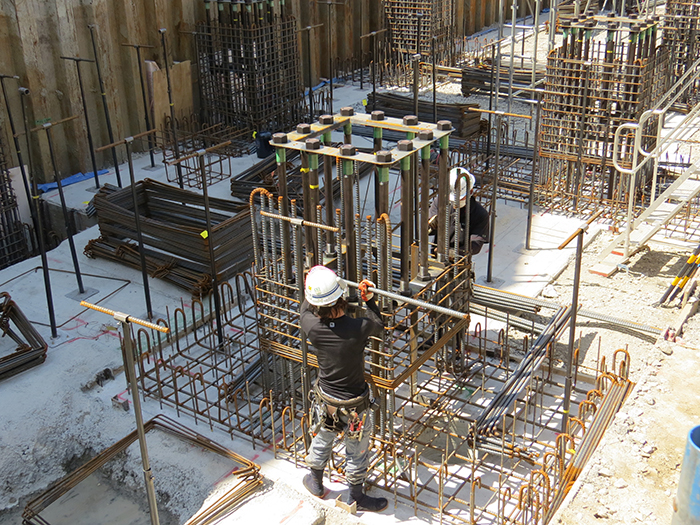

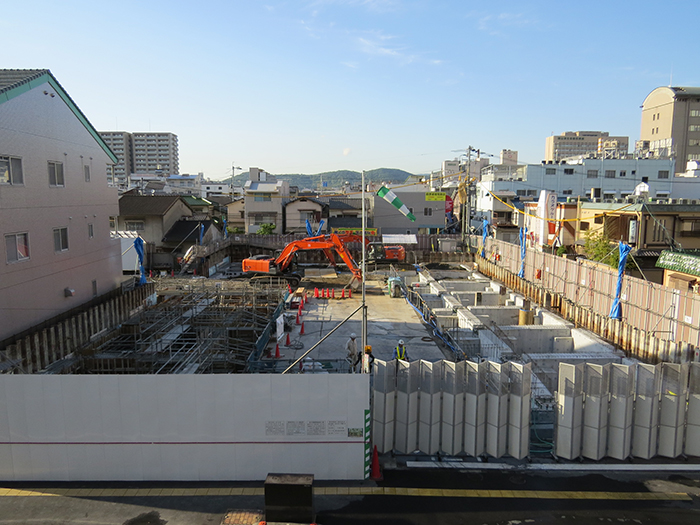

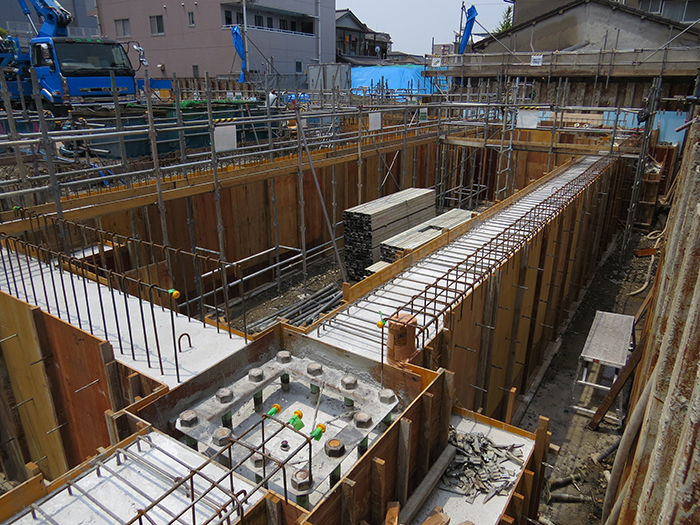

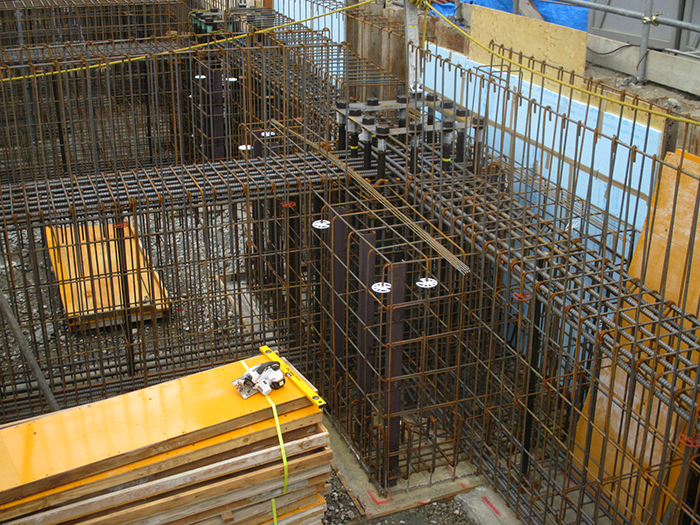

- 基礎・地中梁躯体工事

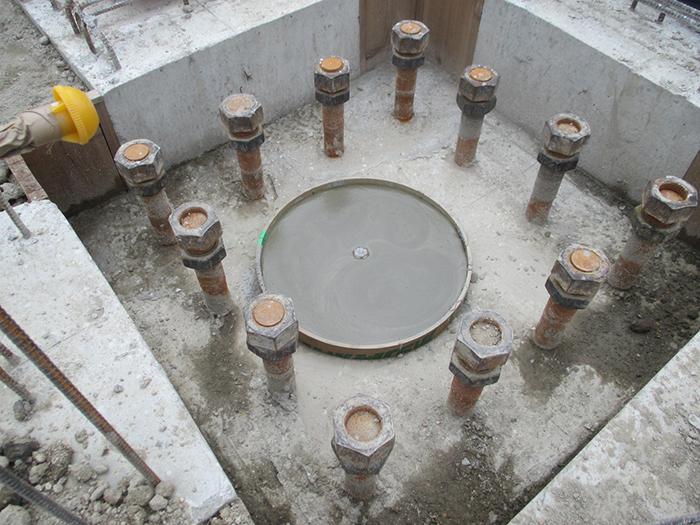

- ピットスラブコンクリート打設
- 基礎・地中梁コンクリート打設

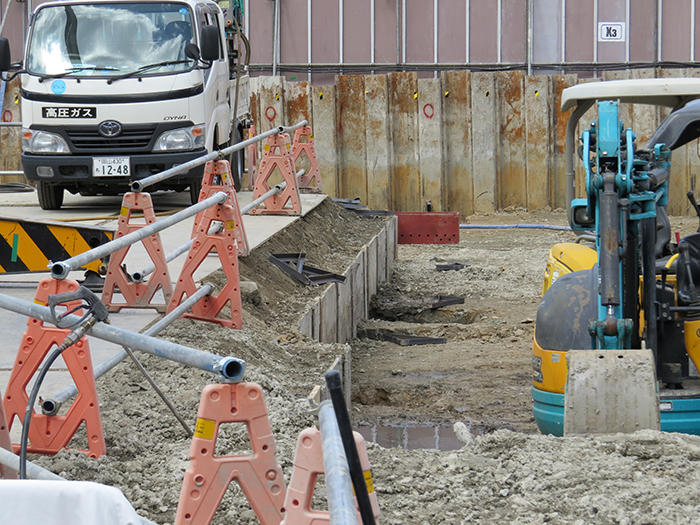

- 埋戻し

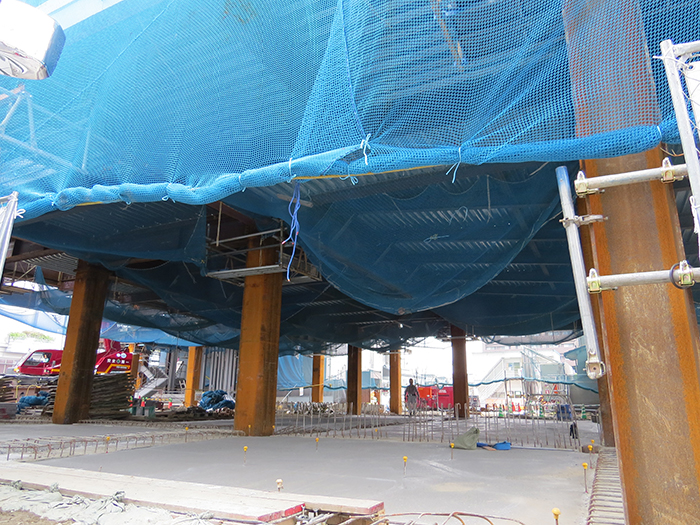

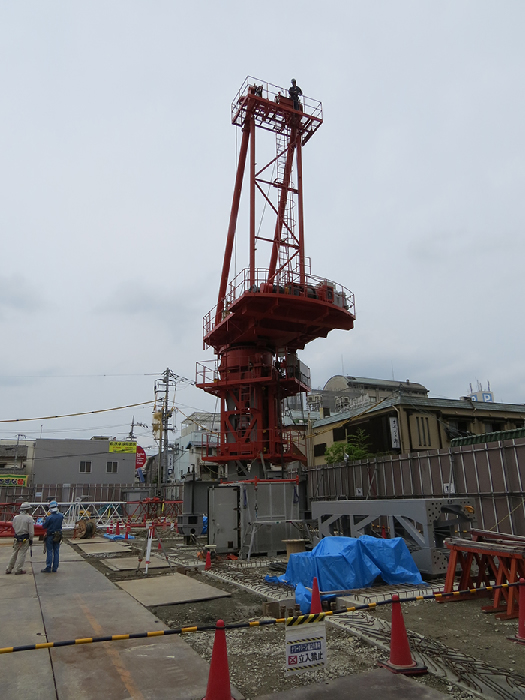

- タワークレーン基礎部地盤改良
- アイランド部掘削・残土搬出
- アイランド部均しコンクリート打設
- アイランド部地中梁鉄筋・型枠組立
|
         |
6月 |

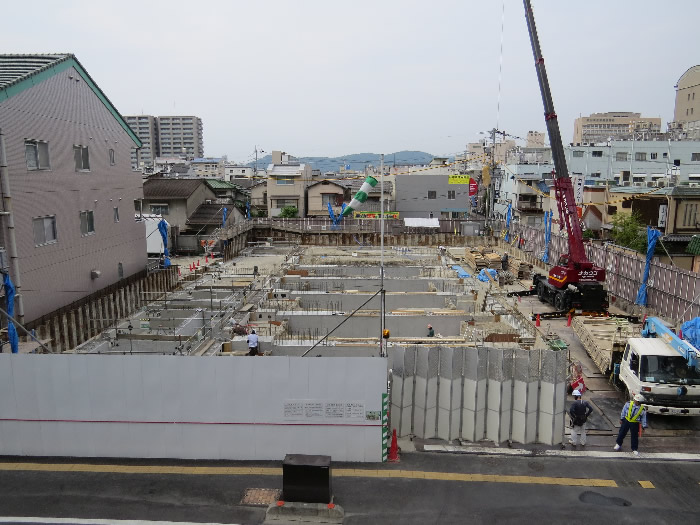

- アイランド部地中梁、EVピットスラブ、歩道橋(建屋側)基礎コンクリート打設
- 型枠脱型
- 埋戻し
- 北・東面1階外周立上り壁鉄筋組立
- 山留親杭引抜
- 北・東面1階外周立上り壁型枠組立
- 山留シートパイル引抜
- 北・東面1階外周立上り壁コンクリート打設
- 鉄板通路整備・機械設備埋設配管

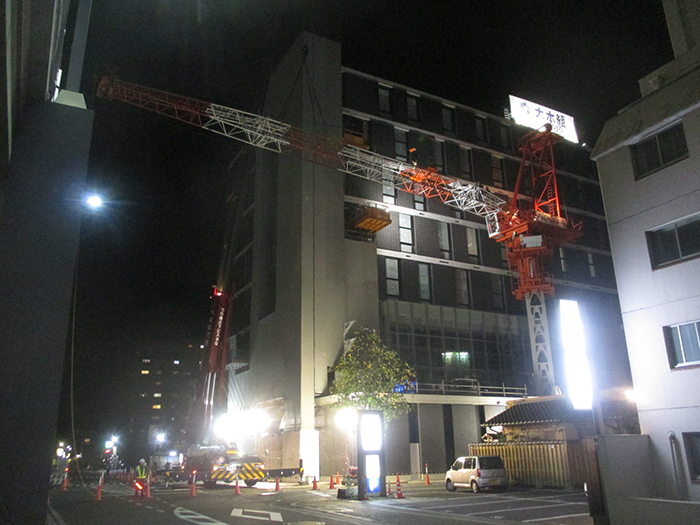

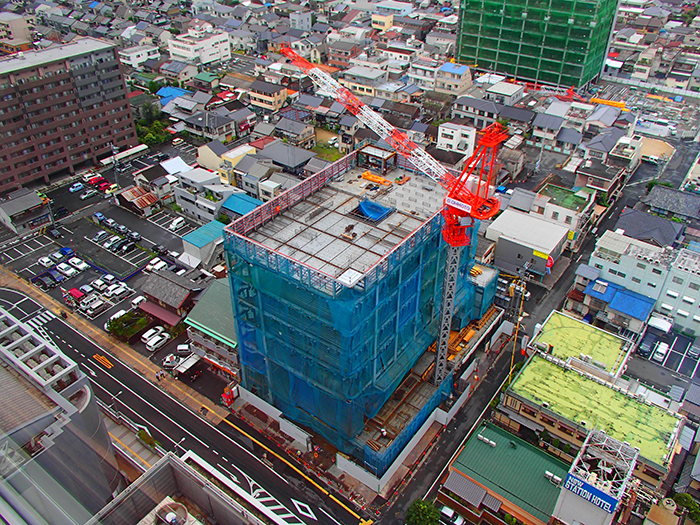

- タワークレーン組立
- 給水装置廃止工事及び排水設備廃止工事
- 鉄骨仮設搬入・電気設備埋設配管・機械設備埋設配管
|
         |

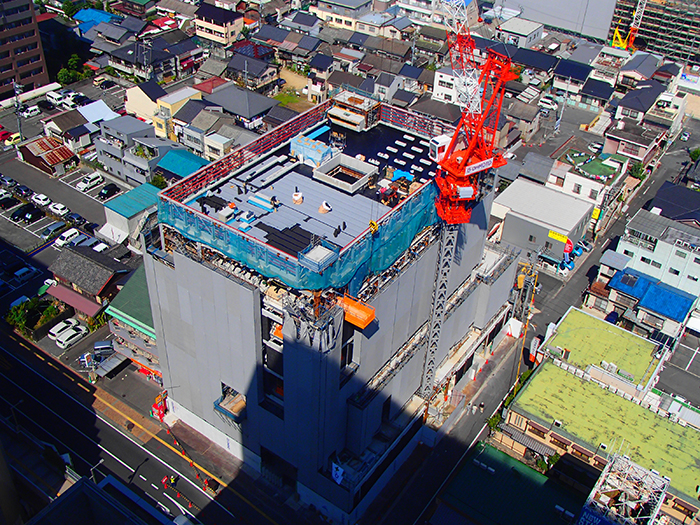

7月 |

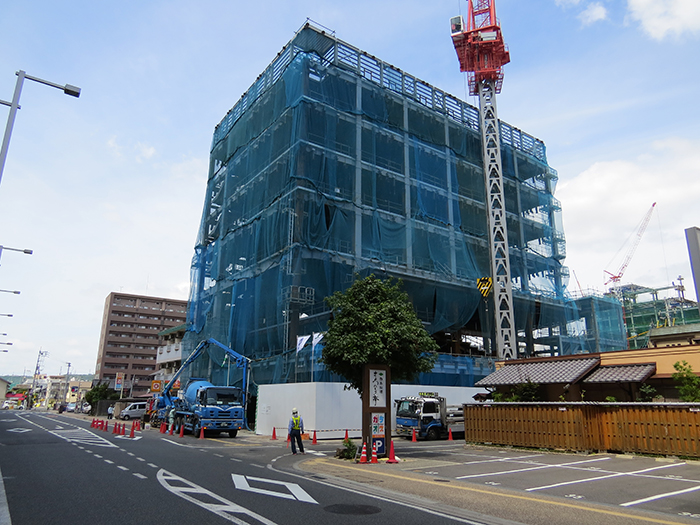

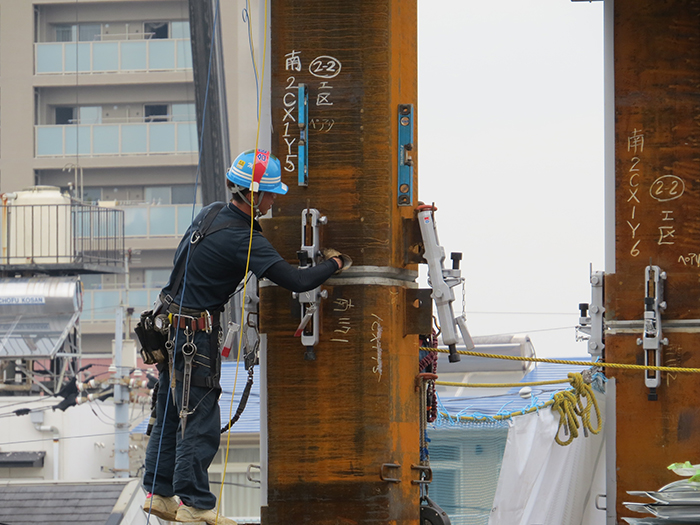

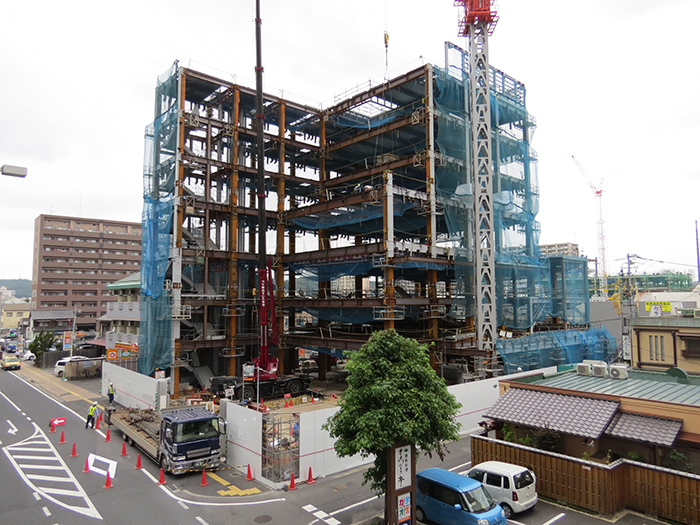

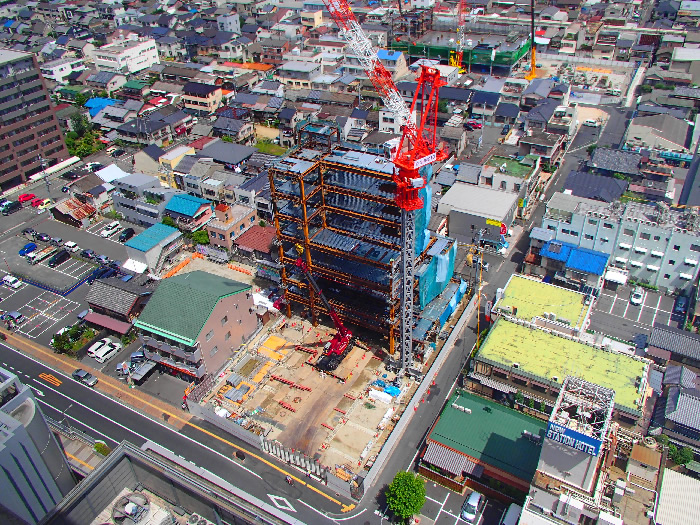

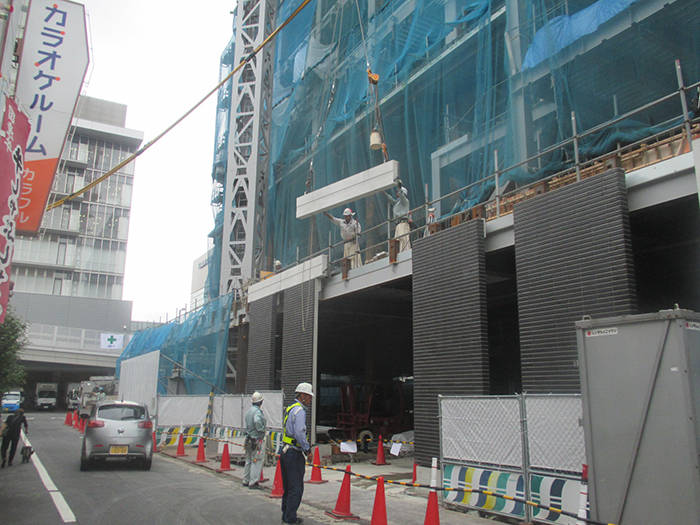

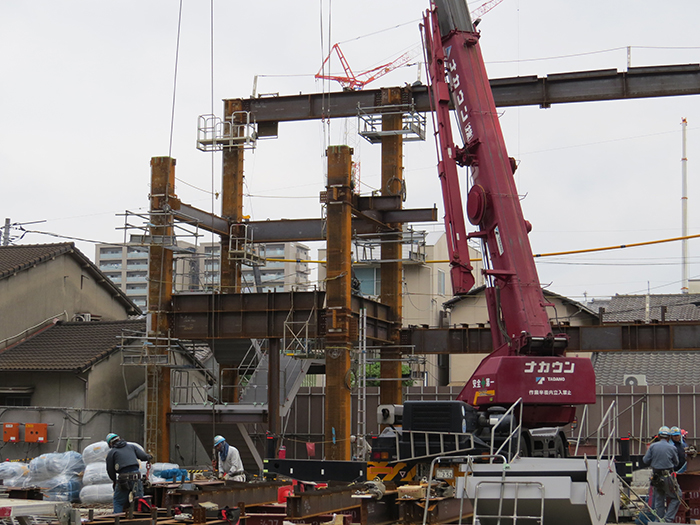

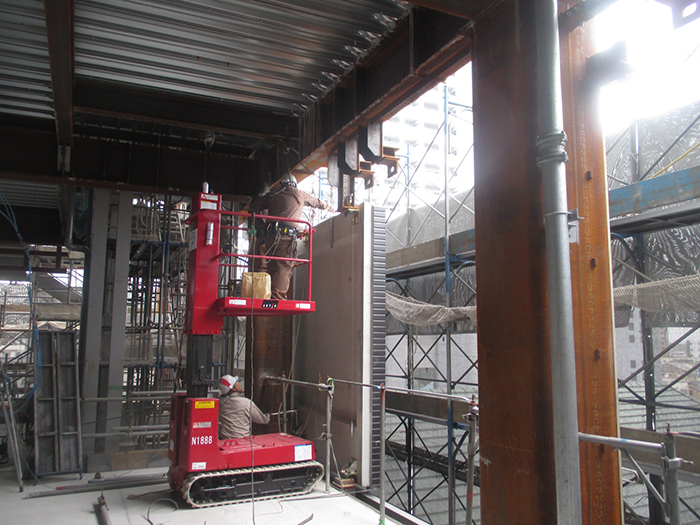

- 1工区鉄骨建方
- 2工区鉄骨建方
- 3工区鉄骨建方

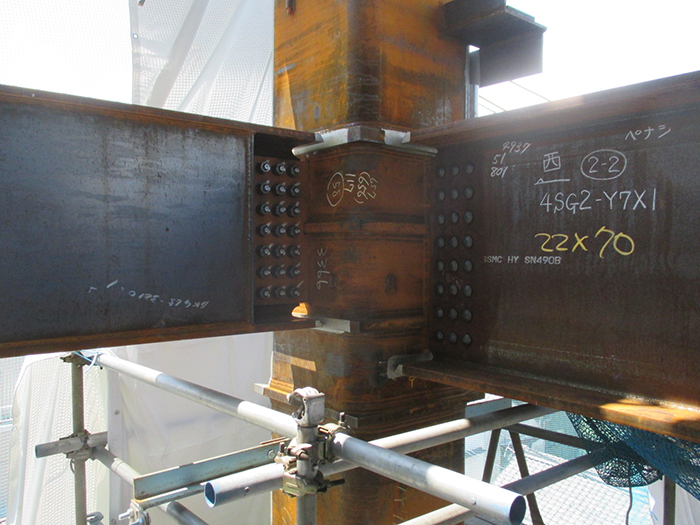

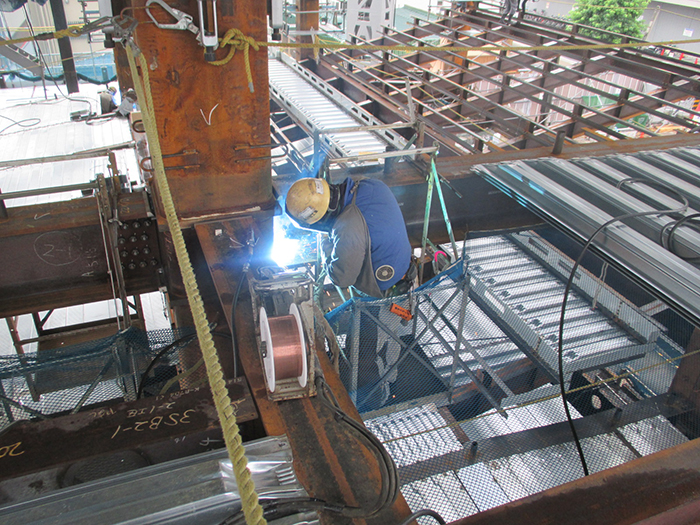

- 継手部現場溶接、UT検査

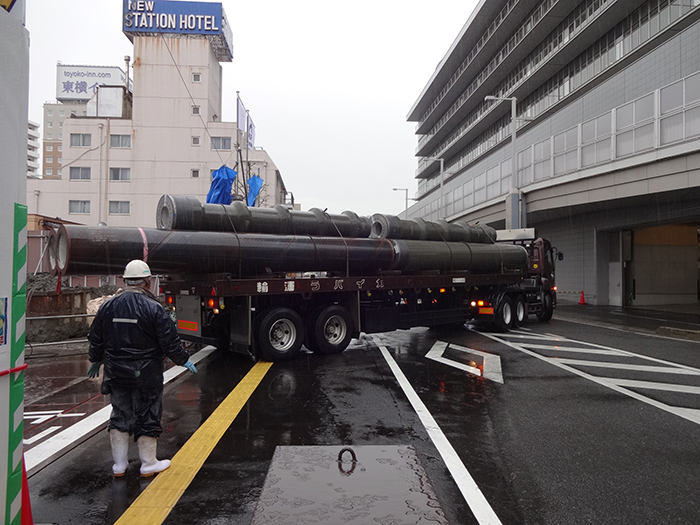

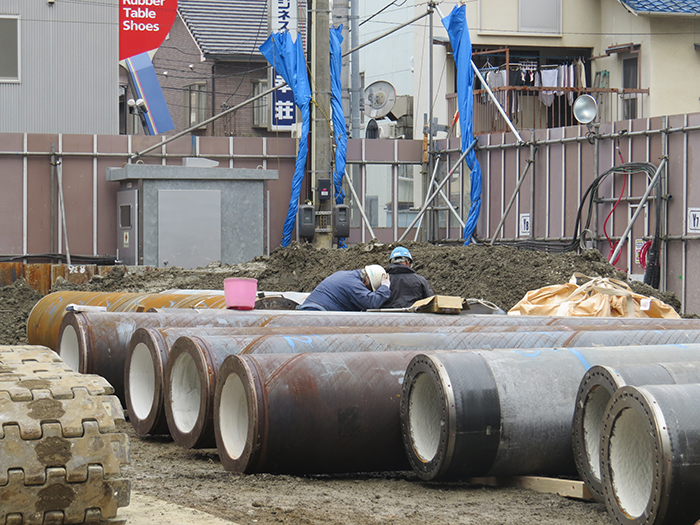

- 下水道引込工事
- 4工区鉄骨建方
- 5工区鉄骨建方
- R階A工区目隠し鉄骨建方

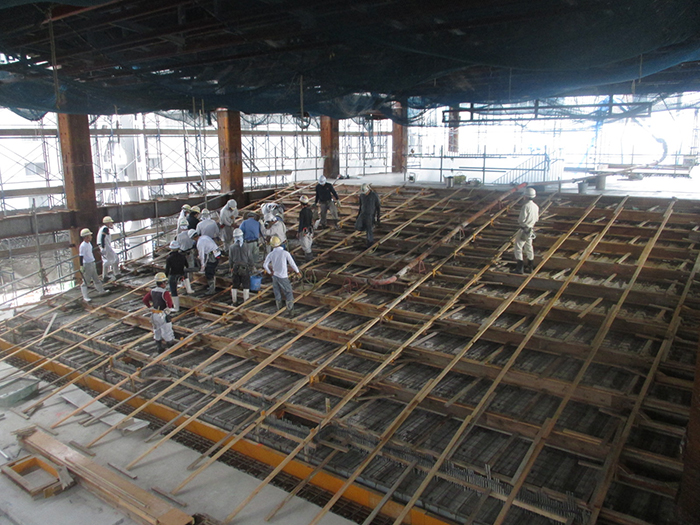

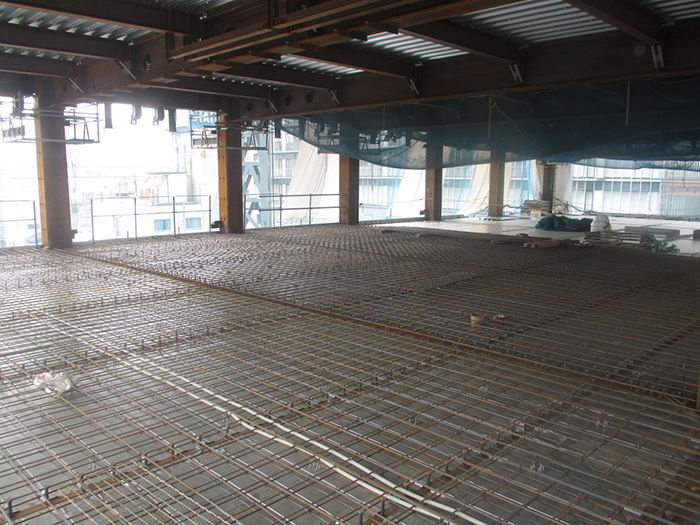

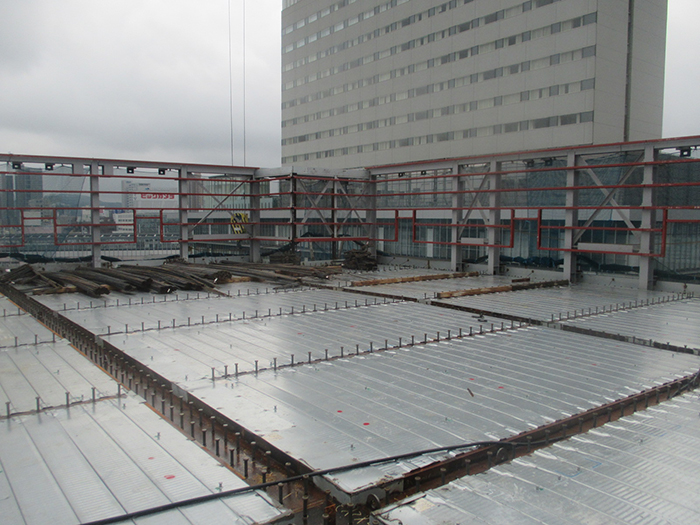

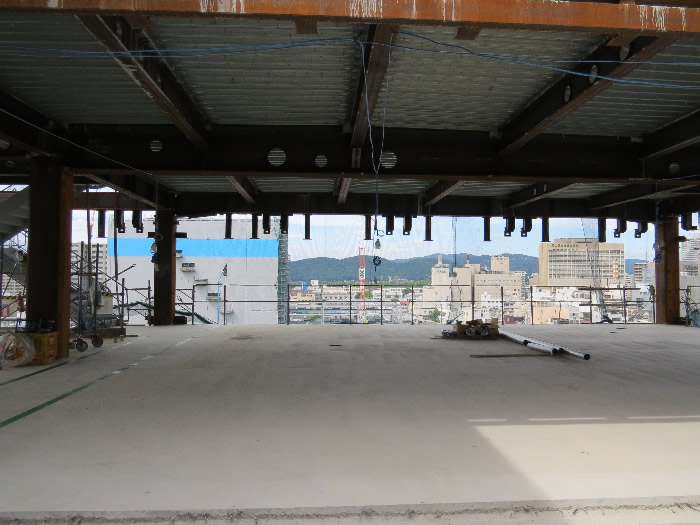

- 各階スラブ鉄筋組立
- 6工区鉄骨建方
- 7工区鉄骨建方
|
         |
8月 |
- 8工区鉄骨建方

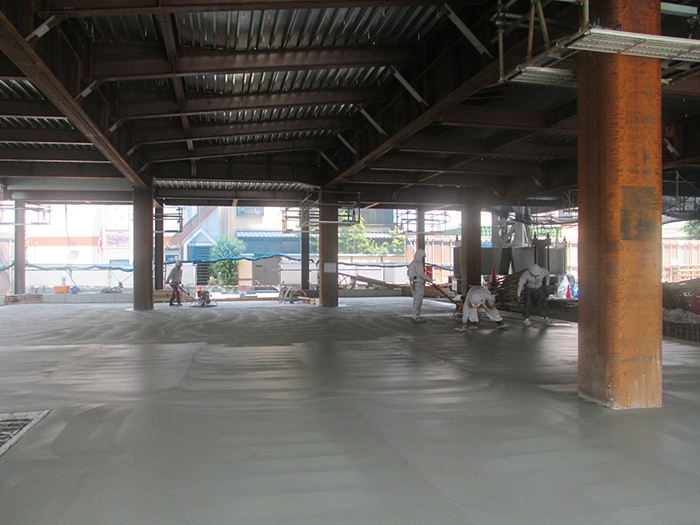

- 1階A工区土間CON打設
- 9工区鉄骨建方
- 1階A工区腰壁、B工区土間CON打設
- R階B工区目隠し鉄骨建方
- 外部足場組立
- 2階・R階A工区スラブCON打設
- 3階・4階・6階A工区スラブCON打設
- 3階・5階・7階A工区スラブCON打設

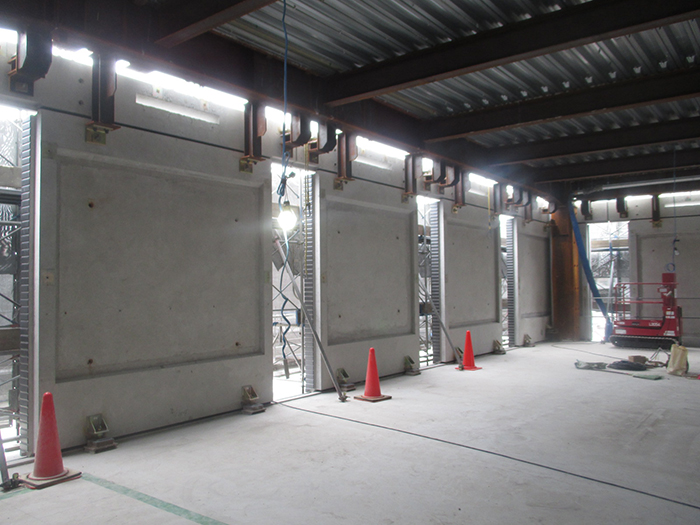

- 1階A工区外壁PC工事
- 1階B工区土間均しCON打設、1階B工区腰壁CON打設
- 2階・4階A工区スラブ段差CON打設
- 1階B工区土間CON打設、R階A工区腰壁・基礎CON打設
- 2階B工区スラブCON打設
- 5階・R階B工区スラブCON打設
|
         |
9月 |
- 4階・7階B工区スラブCON打設
- 3階・6階B工区スラブCON打設

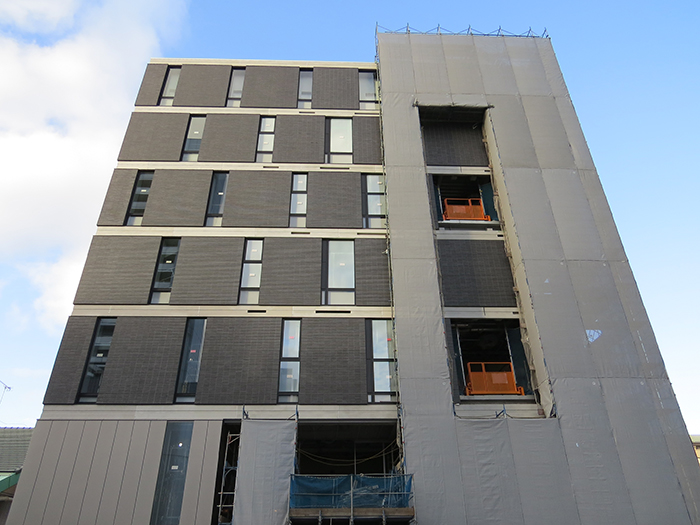

- 1階B工区外壁PC工事

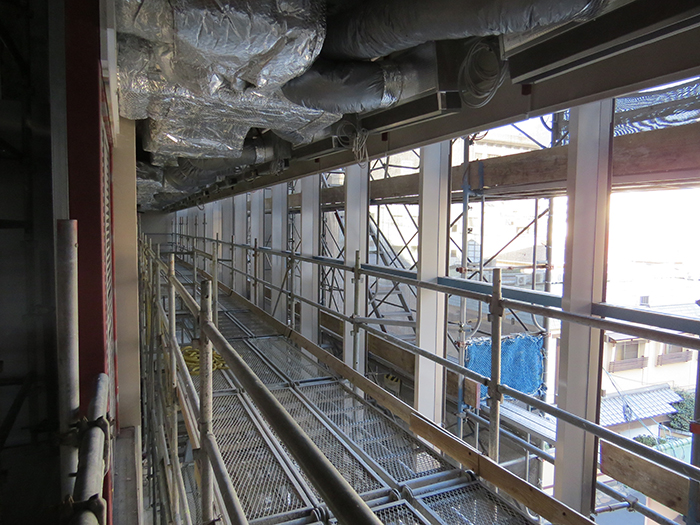

- 4階~7階仮設荷取りステージ取付
- 北面2~3階外壁押出成形板工事
- 2階・4階立上り壁CON打設
- 2階ホール内部足場組立
- R階立上り壁・機械基礎CON打設
- 2階~3階東面ACWバックマリオン取付
- 4階外壁PC工事・外部足場せり上げ・西面2~3階外壁押出成形板工事
- 2階ホール廻り耐火被覆吹付け
- 5階外壁PC工事、外部足場せり上げ
- 2階~3階遮音壁下地組立、2~3階外部AW取付
- 6階外壁PC工事、外部足場せり上げ
- R階アスファルト防水工事
- 7階外壁PC工事、外部足場せり上げ、4階AW取付
|
         |
10月 |
- 4階AW取付

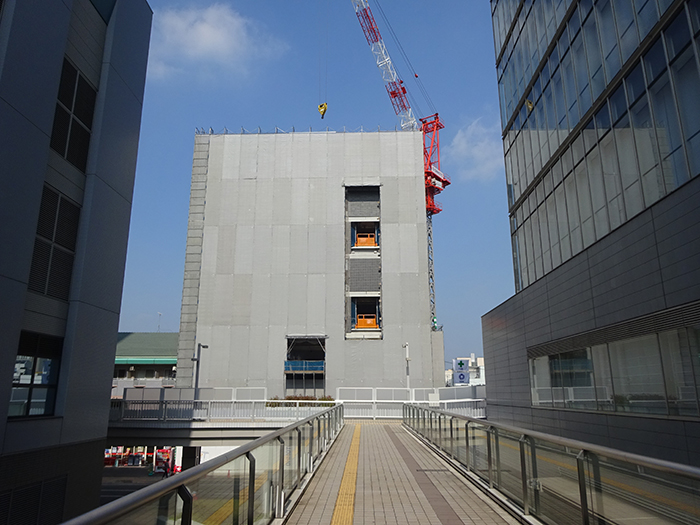

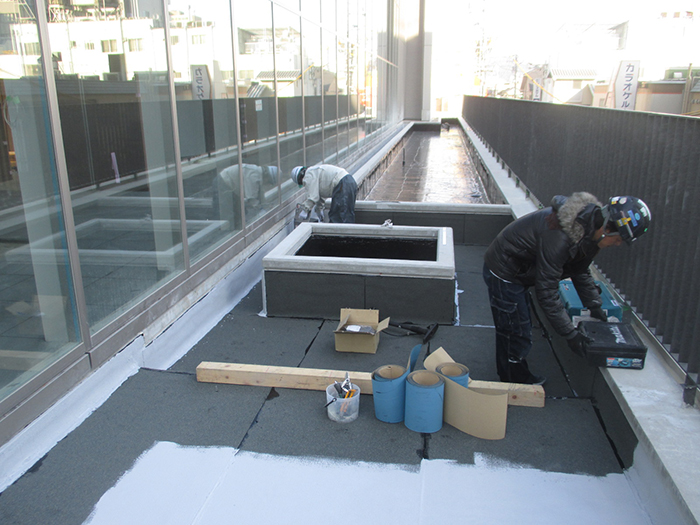

- R階塗膜防水
- 4階ガラス取付、5階AW取付、3階耐火被覆吹付、ホール遮音天井LGS
- R階伸縮目地入れ
- ホール遮音天井ボード張り
- R階外壁PC工事
- 各所シャッター取付、4階耐火被覆吹付、6階AW取付
- ホール遮音天井塗装、外壁成形板塗装、PCボーダー保護塗料塗装
- 4階区画LGS建込、5階耐火被覆吹付、7階AW取付

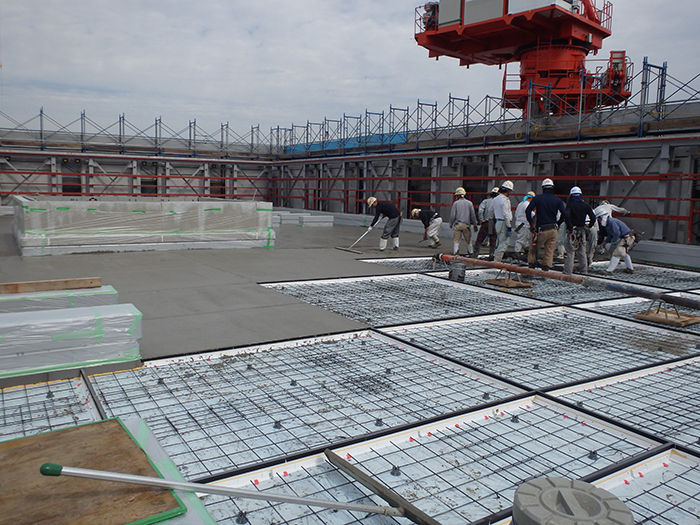

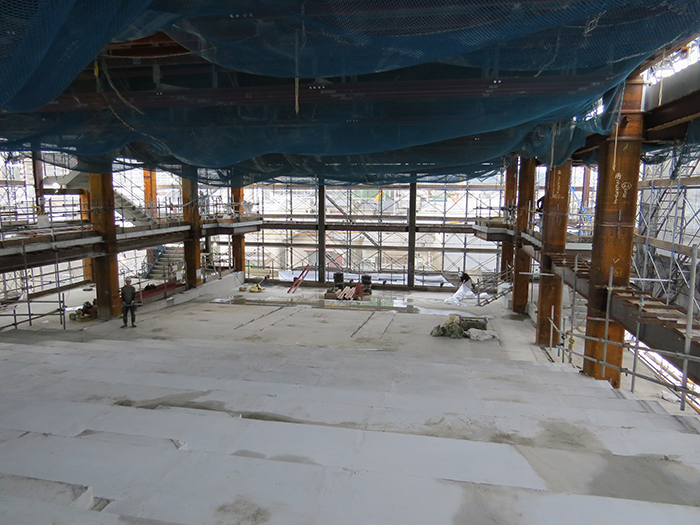

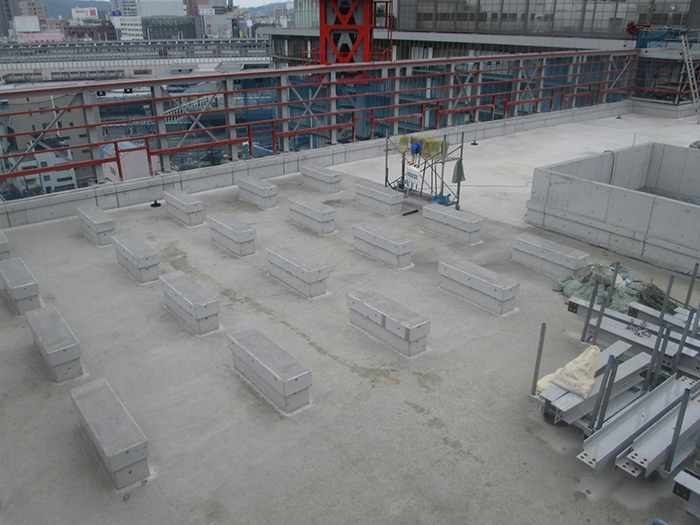

- R階押えコンクリート打設
- 5階区画LGS建込、6階耐火被覆吹付、R階AW取付、歩道橋配管切替工事
- ホール壁LGS建込
- 6階区画LGS建込、7階耐火被覆吹付
- 7階区画LGS建込、屋上目隠し壁角波取付
- 屋上機械設備機器据付
|
         |
11月 |
- 第1回社内中間検査
- 第2回社内中間検査

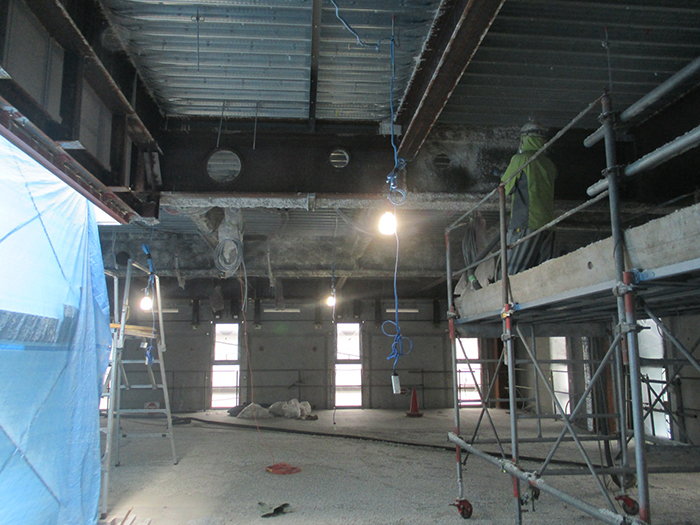

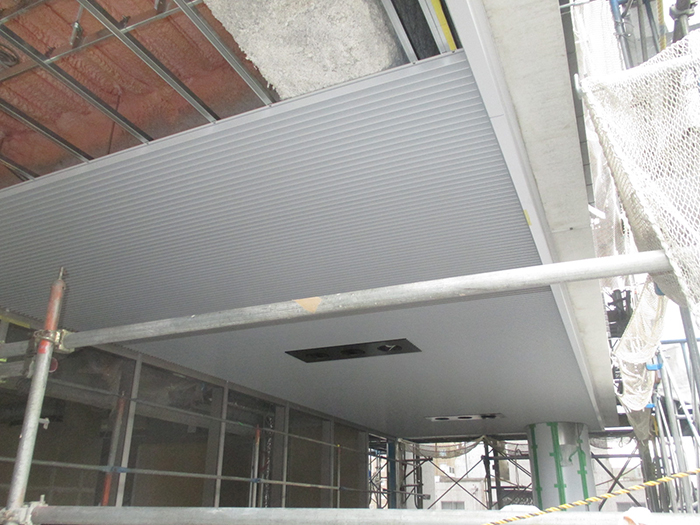

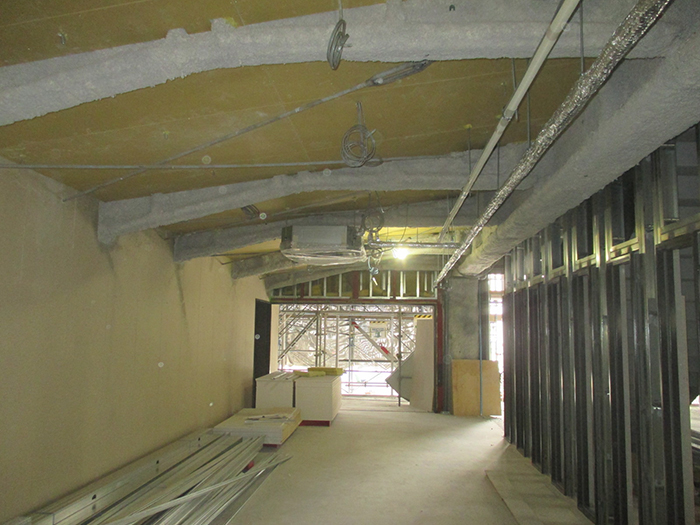

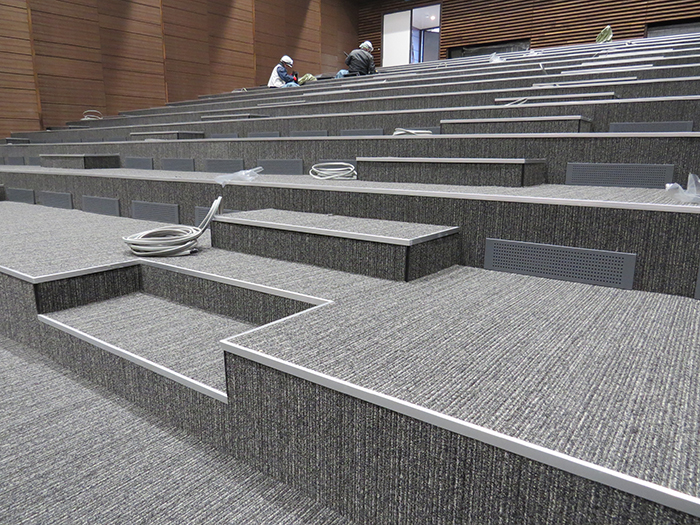

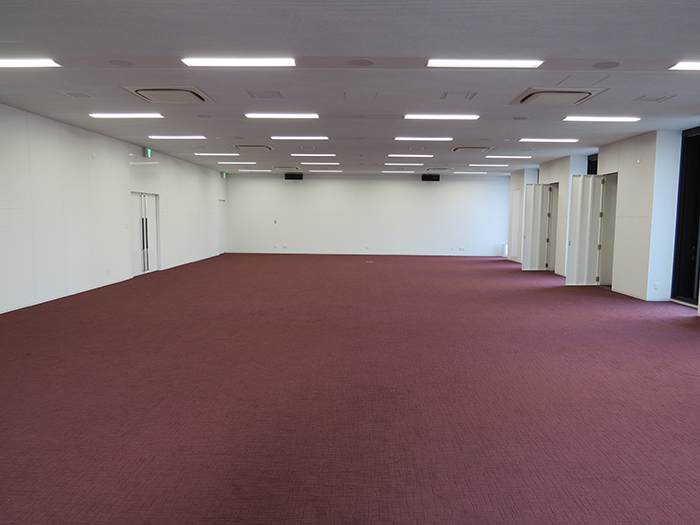

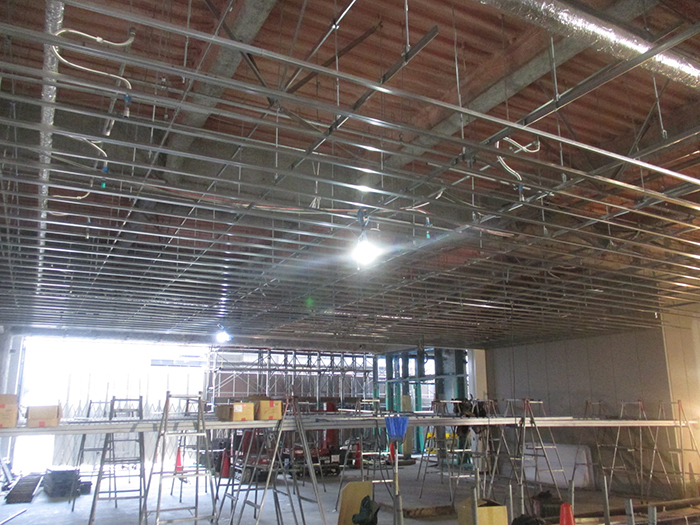

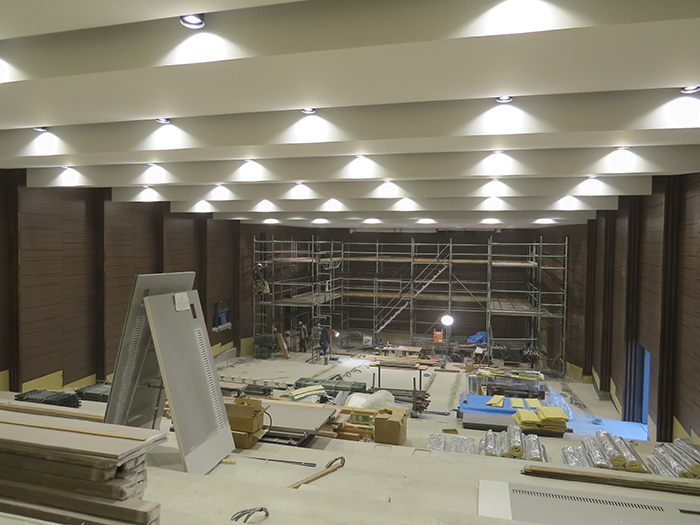

- ホール天井下地組立・舞台装置取付、4階天井下地組立、6階断熱工事
- 2階天井下地組立

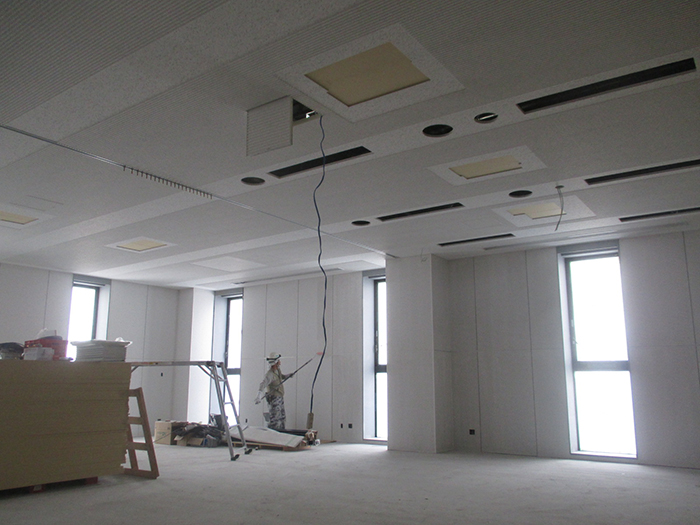

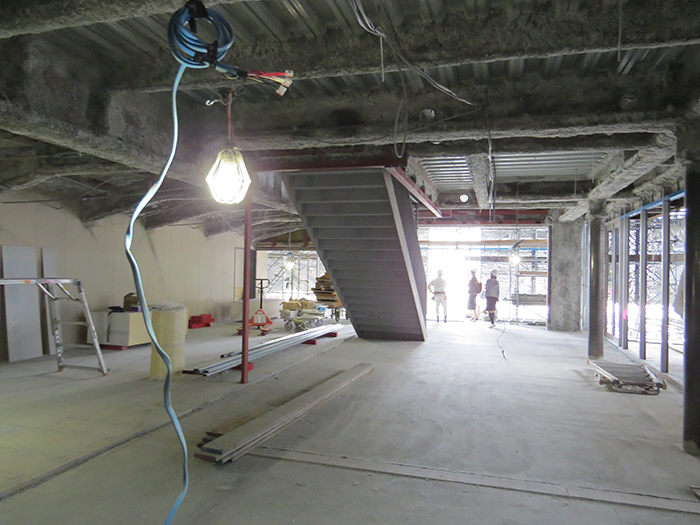

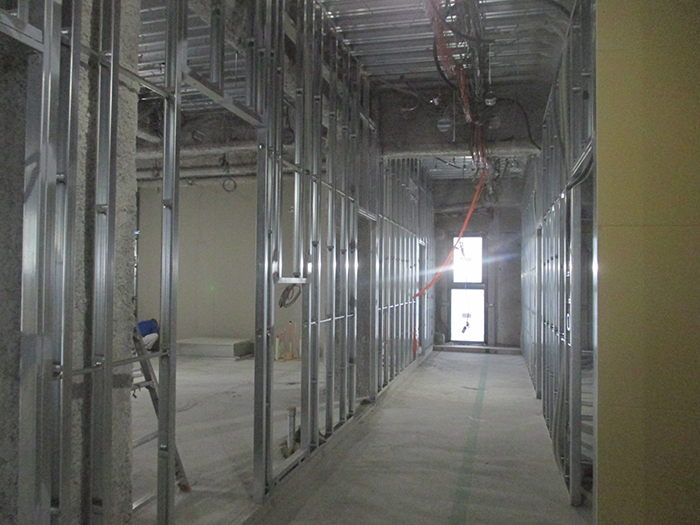

- 1階天井配管配線、R階キュービクル・非常用発電機据付

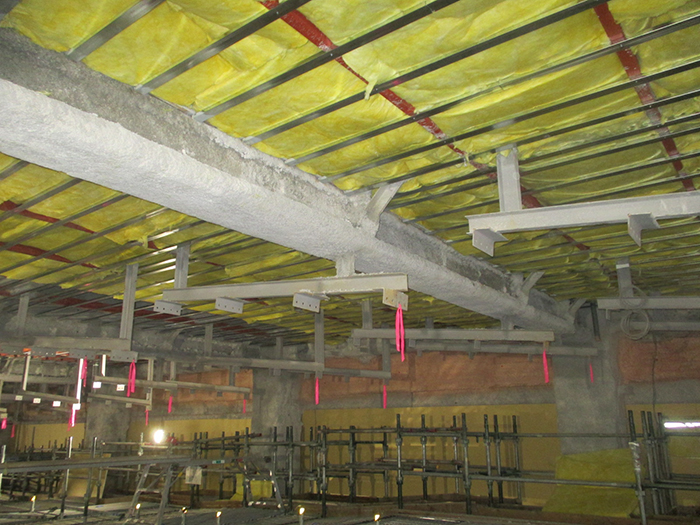

- 7階断熱工事
- 第3回社内中間検査
- ホール飾り天井P.B張り、R階ガラス取付、外部美装工事

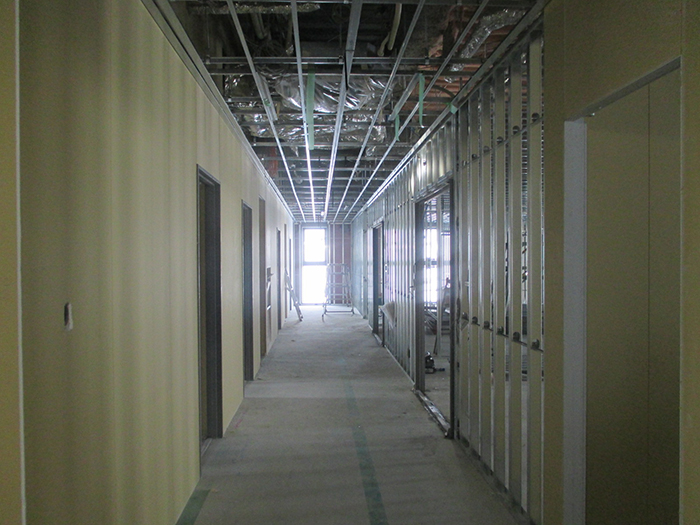

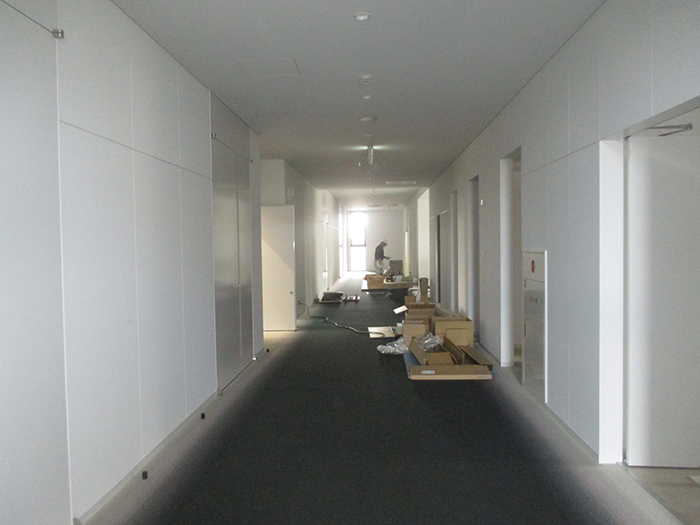

- 1階壁・天井下地組立、6階天井下地組立、歩道橋既存解体工事
- 3階軒天天井下地組立、5階天井下地組立

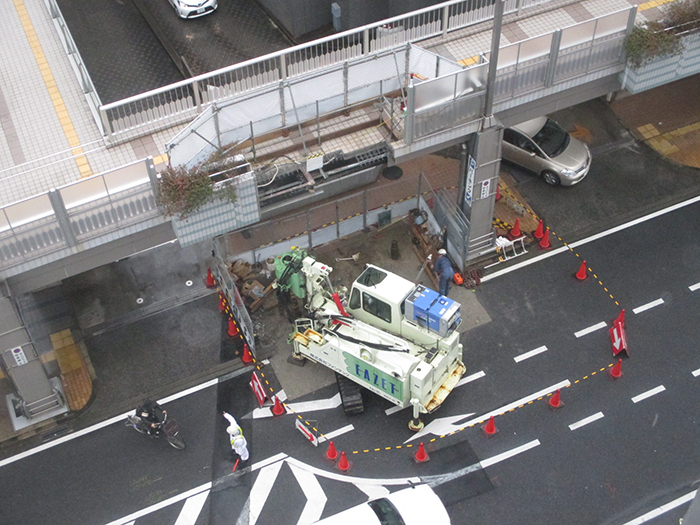

- 受電、歩道橋杭工事
- 外部足場解体

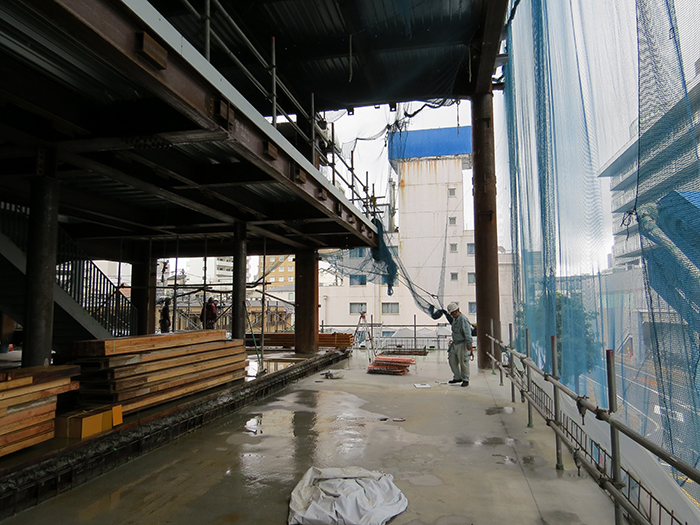

- 4階東面屋上シート防水
- 4階屋上シート防水、歩道橋山留工事
- 7階天井LGS組立
|
         |
12月 |
- ホール棚足場解体

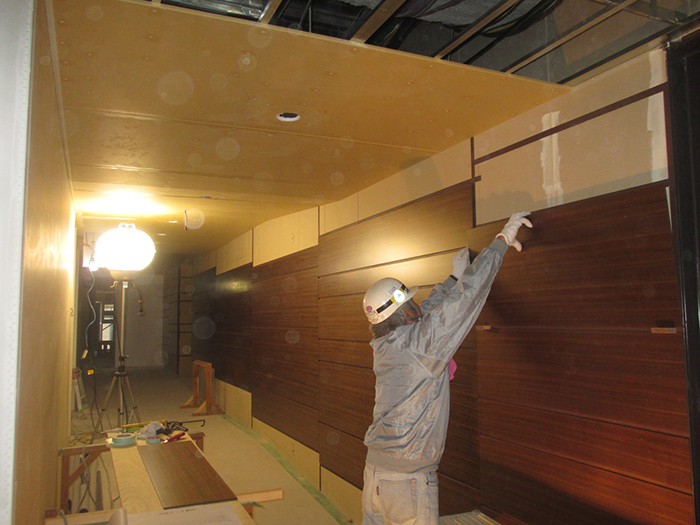

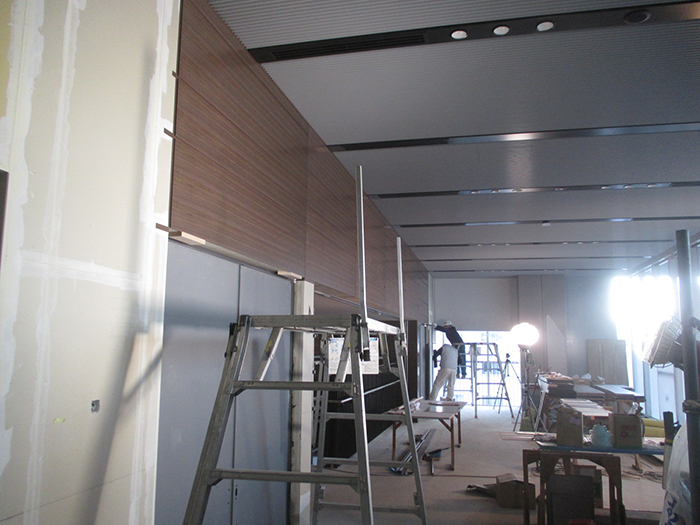

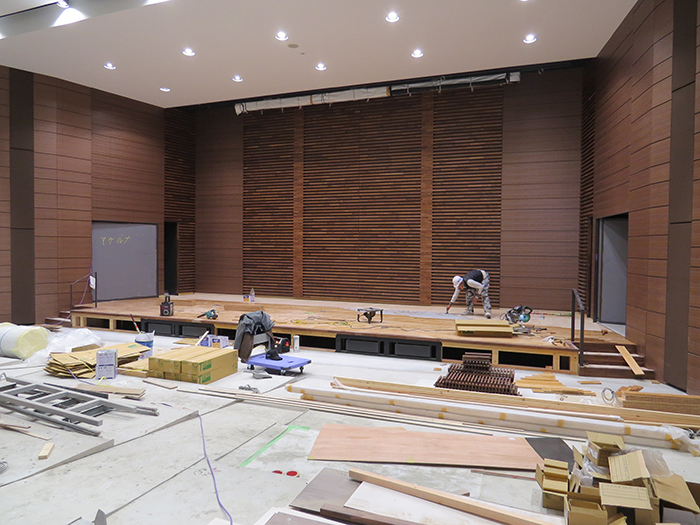

- タワークレーン解体、5階~壁クロス貼り、ホール壁練付貼り
- 西側外構工事(隣家ブロック塀解体)
- タワークレーン開口部工事(1階東面外壁PC取付、2階スラブコンクリート打設)
- 2階東吹抜け天井棚足場解体

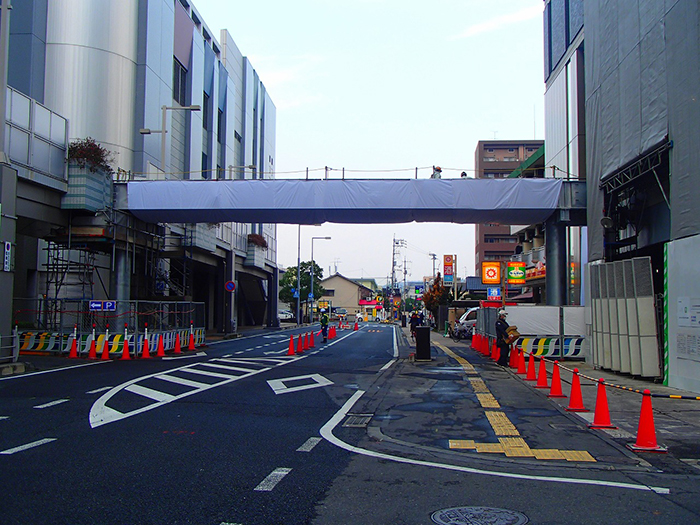

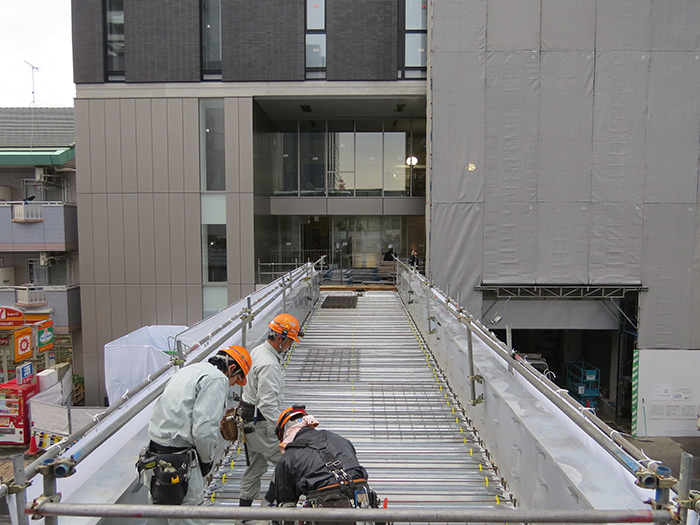

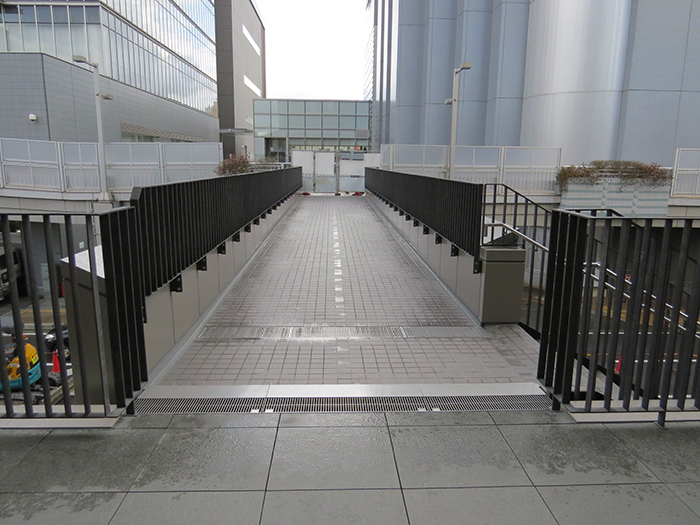

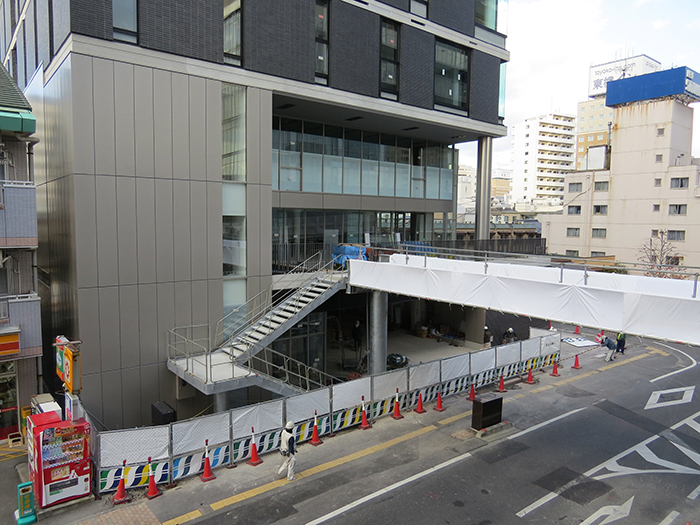

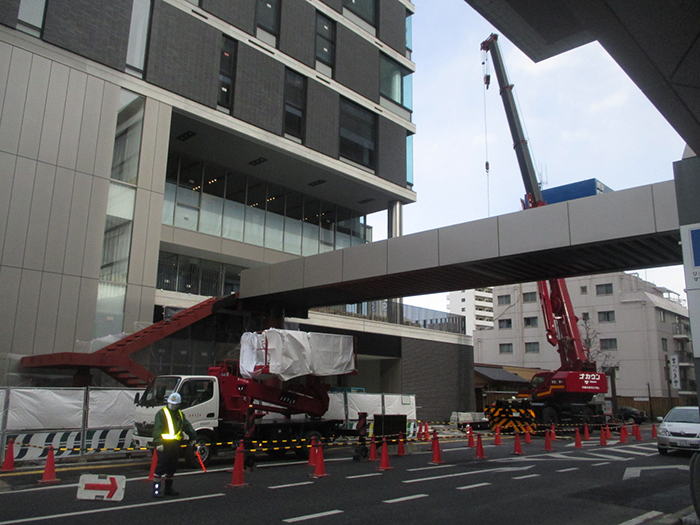

- 歩道橋鉄骨建方開始
- 5階OAフロア敷込、歩道橋桁梁建方(夜間作業)

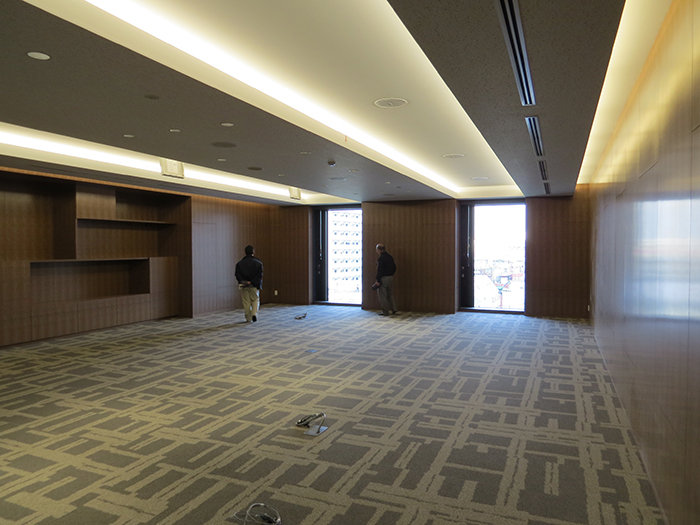

- 4階~床仕上げ開始
- 2階~トイレブース取付
開始
- 南東外部足場解体
- 歩道橋デッキスラブコンクリート打設
- 7階中庭石貼り

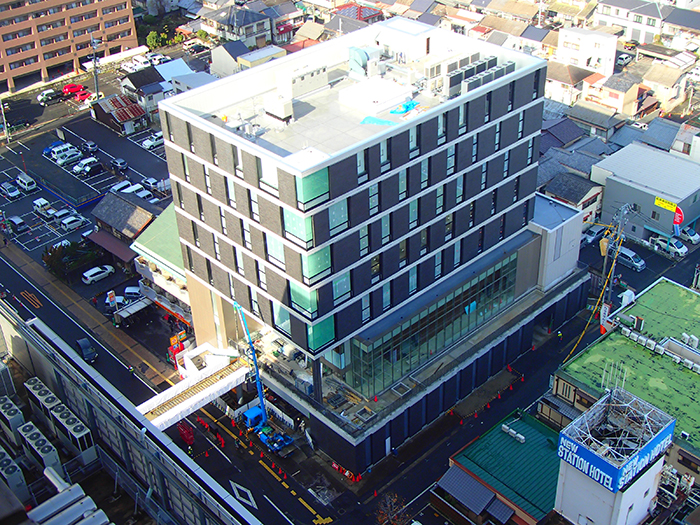

- ホール内部足場解体、ホワイエ階段足場解体
|
         |
